Down Hill Pre & Primary School
TZ060
Energia Elettrica a Down Hill
|
Obiettivo: realizzare l'allacciamento alla rete elettrica della Down Hill Pre & Primary School e un impianto elettrico di base in ciascun locale della struttura.
Consulta l'avanzamento del progetto! |
La Down Hill Pre & Primary School è stata fondata nel 2014 da Mr. Sospeter Jr. Mirando, maestro di scuola elementare, con l'obiettivo di offrire formazione di qualità ed a costi accessibili ai bimbi di Sota in Tanzania, villaggio di pescatori a una decina di km dalla Missione di Masonga.
Con questo progetto si intende provvedere all'allacciamento della scuola alla rete elettrica oltre a realizzare l'impianto elettrico di base dotando di un punto luce ed una presa elettrica, ciascun locale della medesima. L'allacciamento alla rete elettrica comporterà la realizzazione di una linea aerea con l'installazione di 4 pali. |
L'impianto elettrico sarà sezionato in 3 settori ciascuno dei quali alimentato da un contatore indipendente. Ciascun locale del complesso scolastico sarà dotato di un interruttore, uno o più punti luce (in funzione della superficie da illuminare), una presa elettrica. Sono poi previsti alcuni punti luce esterni per garantire la sicurezza anche nelle ore notturne (essendo in zona equatoriale le ore giornaliere di buio sono sempre circa 12). I collegamenti tra gli edifici non adiacente saranno realizzati con cavi interrati per consentire l'uso in piena sicurezza dei cortili e delle aree di disimpegno della scuola. |
L'impianto elettrico sarà invece realizzato da Godwin, elettricista di Masonga che nel 2014 ha beneficiato di una nostra borsa di studio, a sostegno della sua formazione professionale (progetto TZ010 - Aiutiamo Godwin a completare gli studi). |
Questo progetto sarà realizzato anche con il supporto di: |
30 marzo 2024 In seguito alla richiesta della scuola ed alla analisi di dettaglio del progetto è stato approvato il finanziamento del medesimo. |

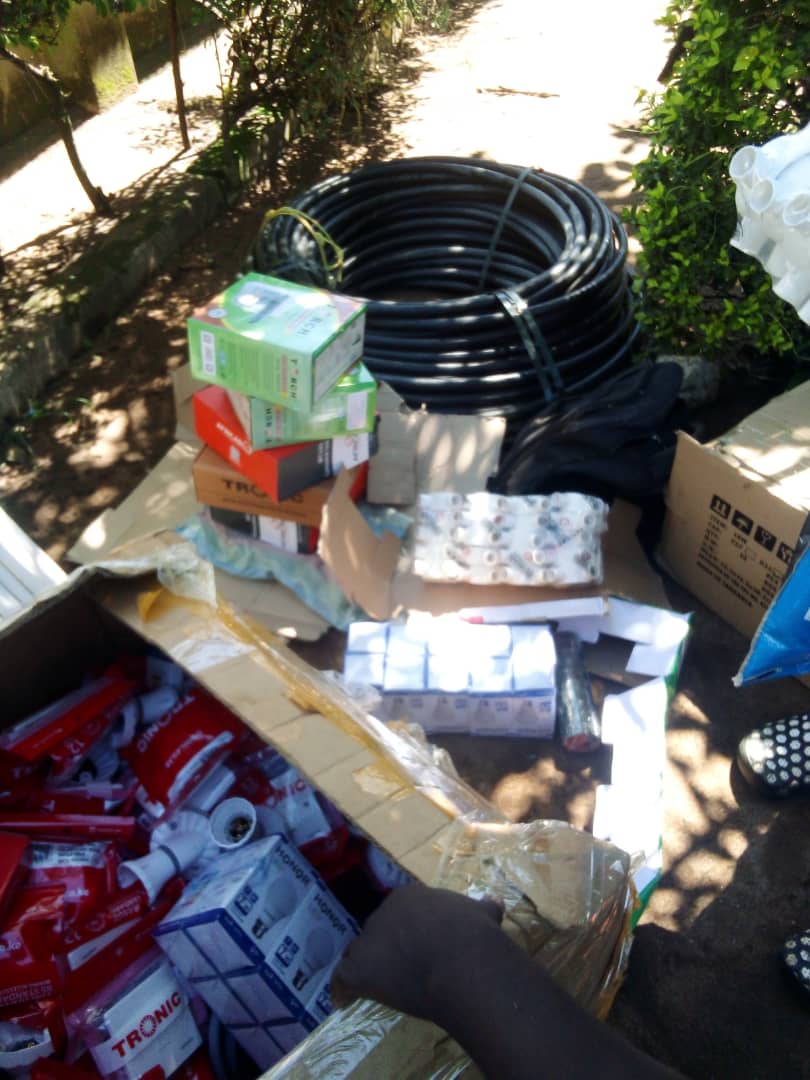

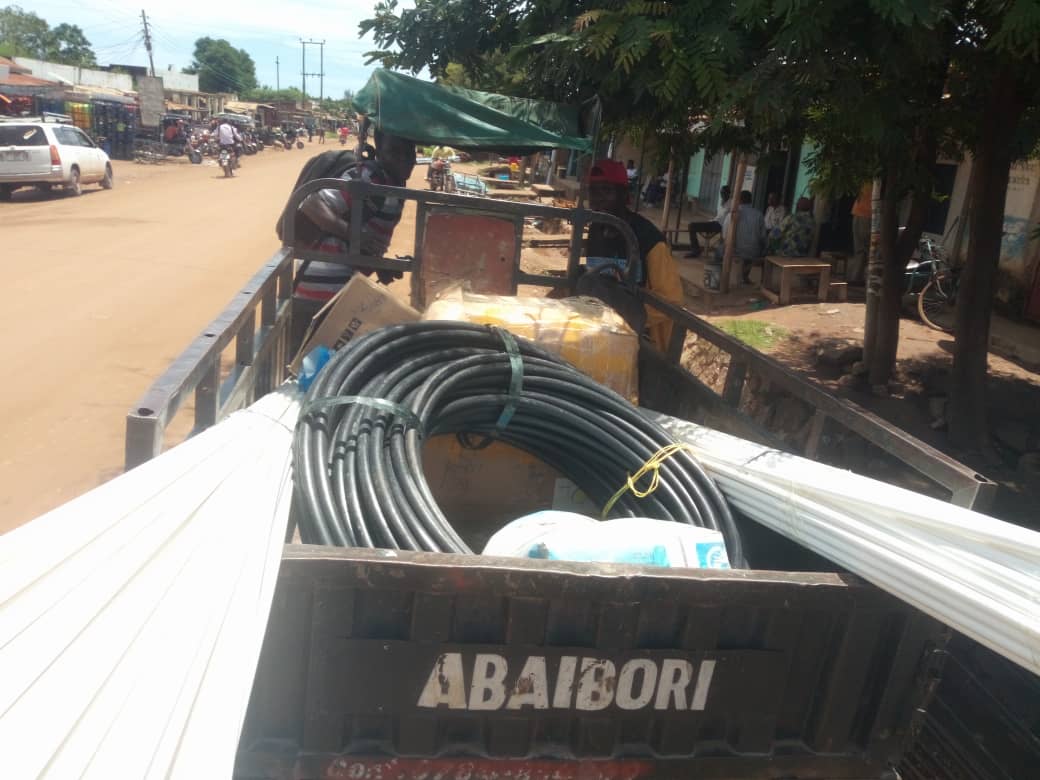

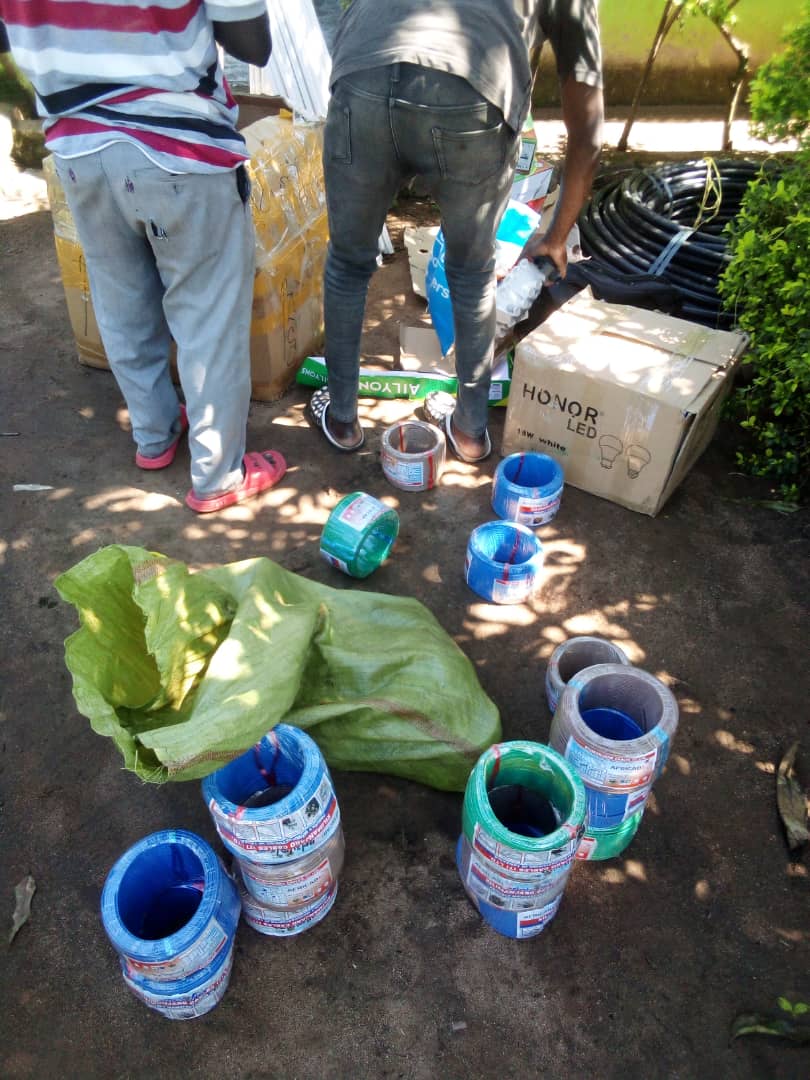

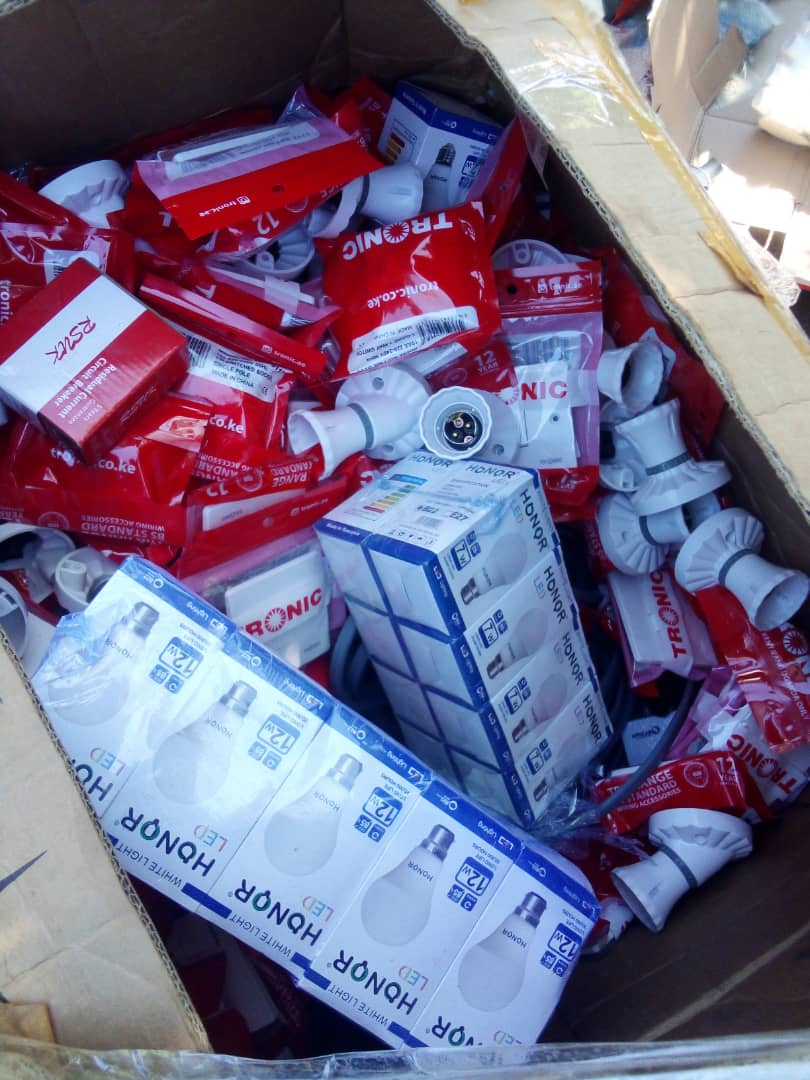

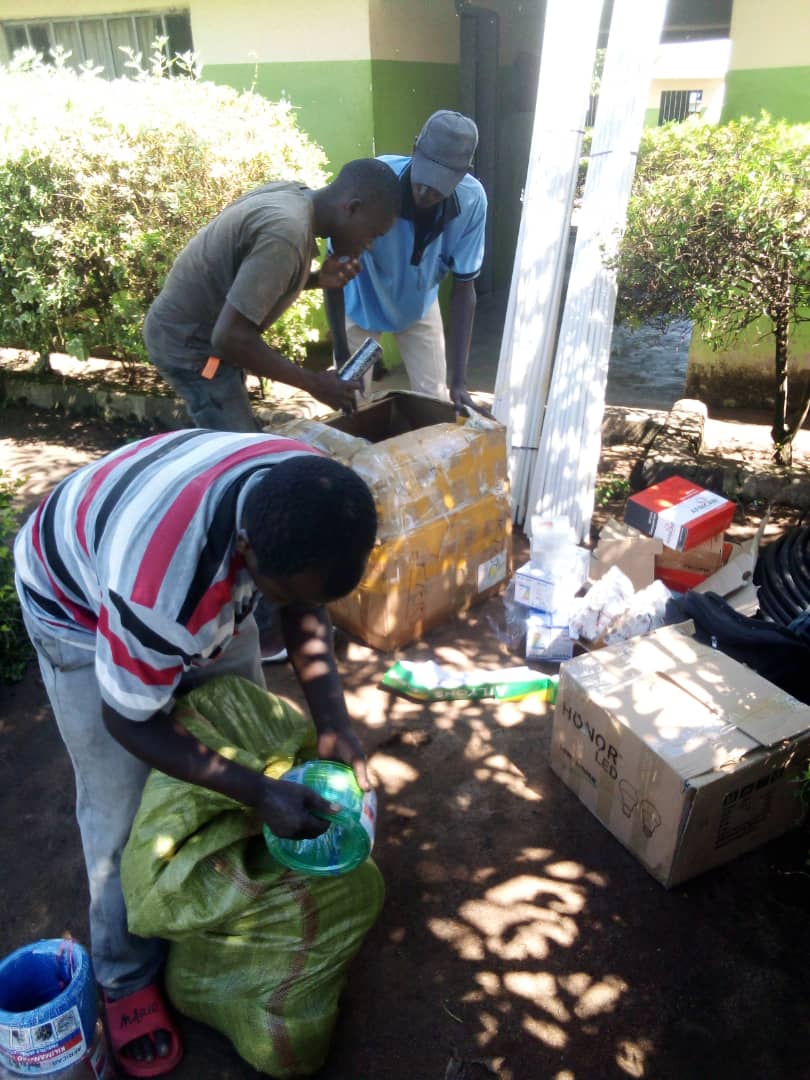

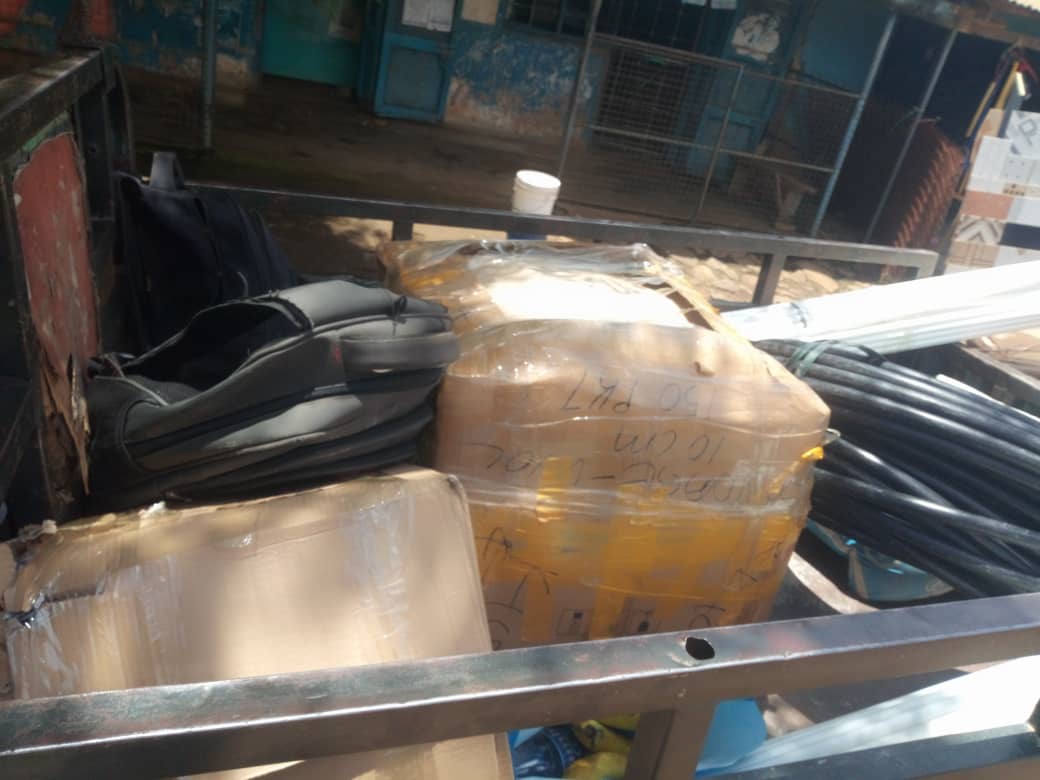

10-11 aprile 2024 Impianto elettrico - L'approvvigionamento dei materiali. |

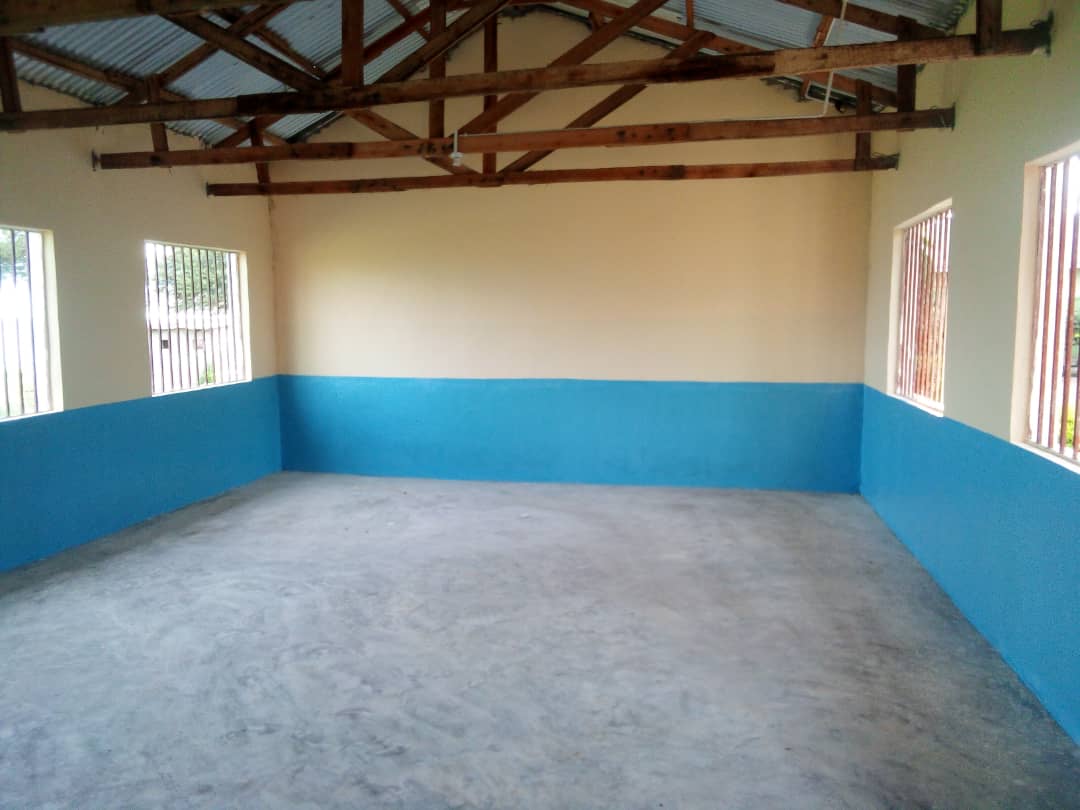

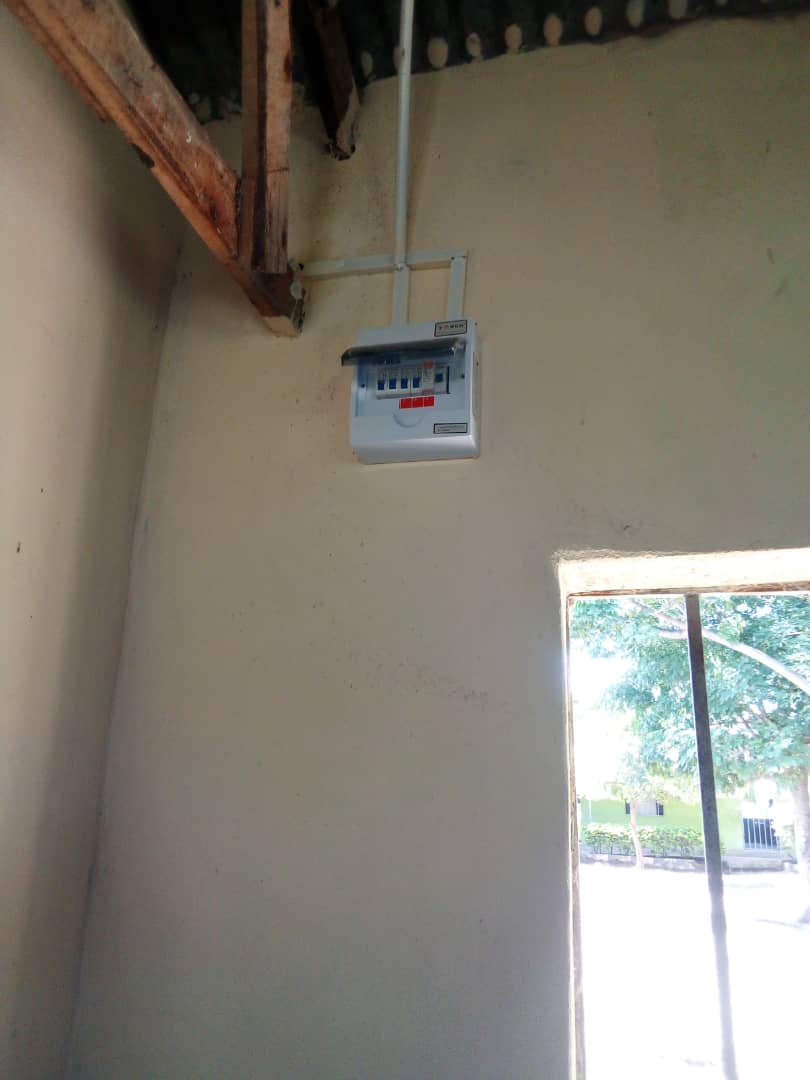

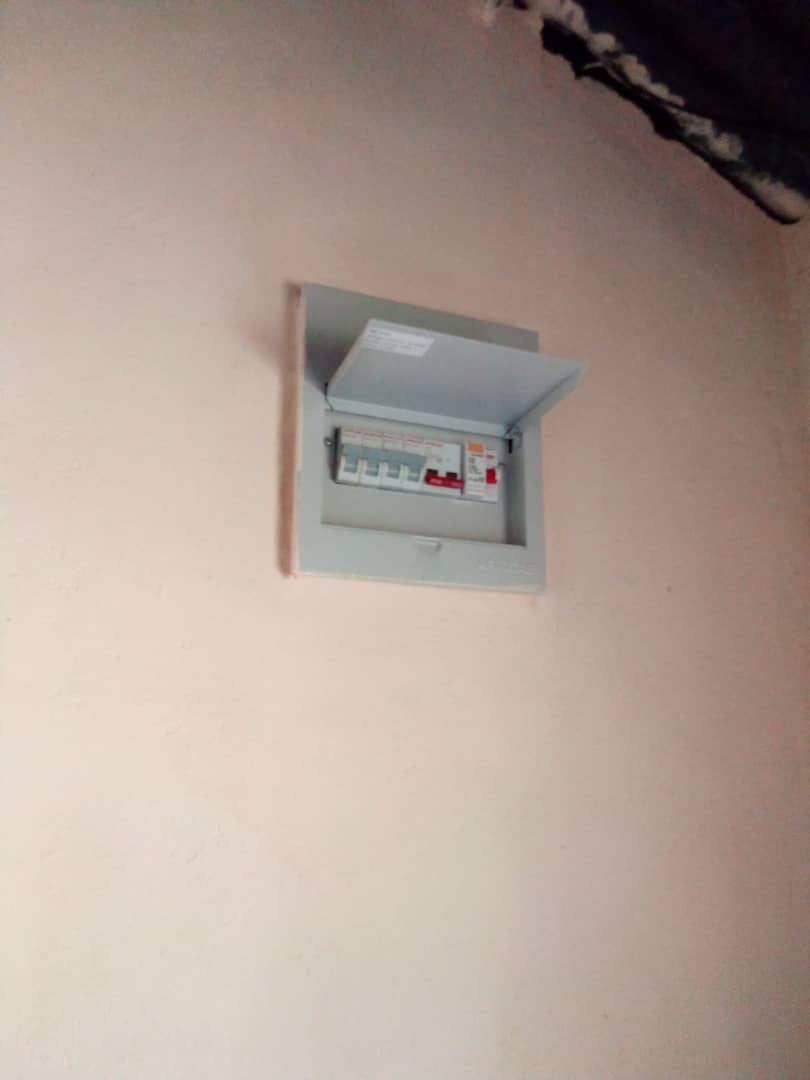

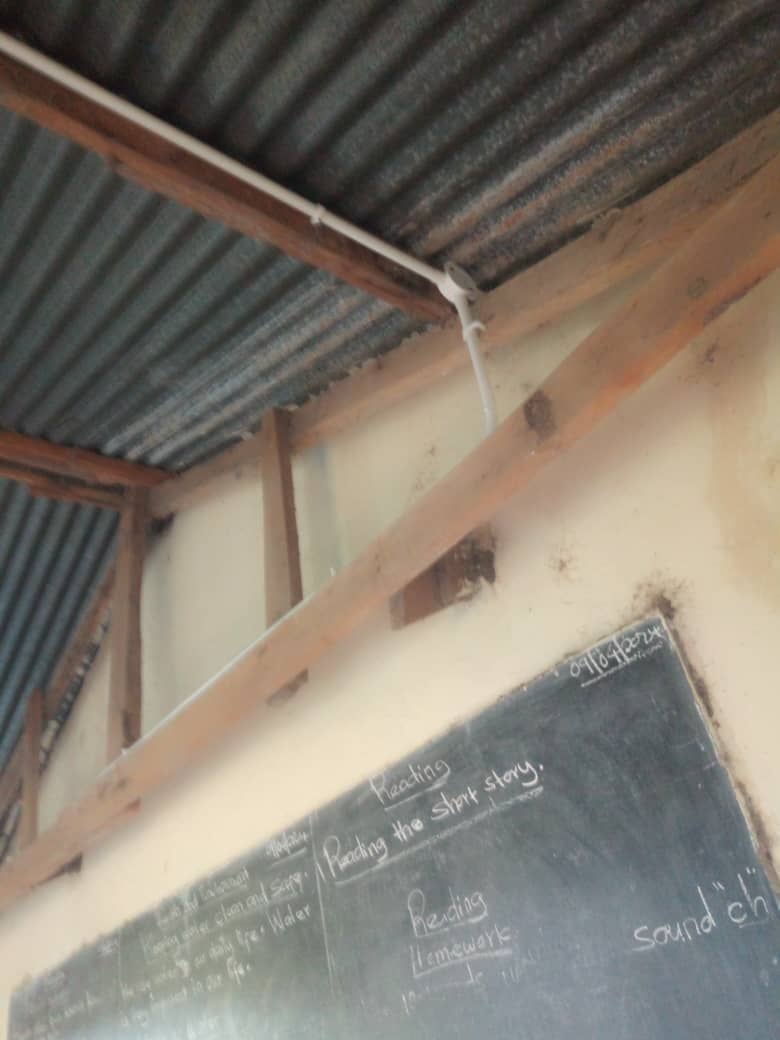

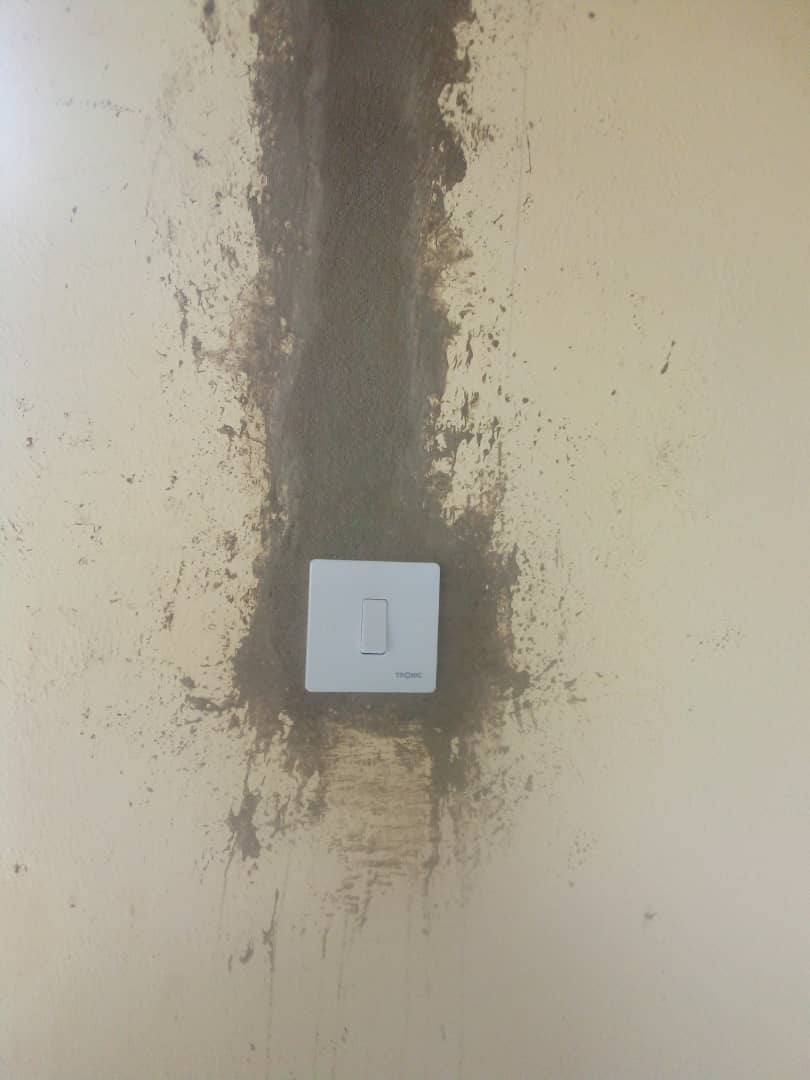

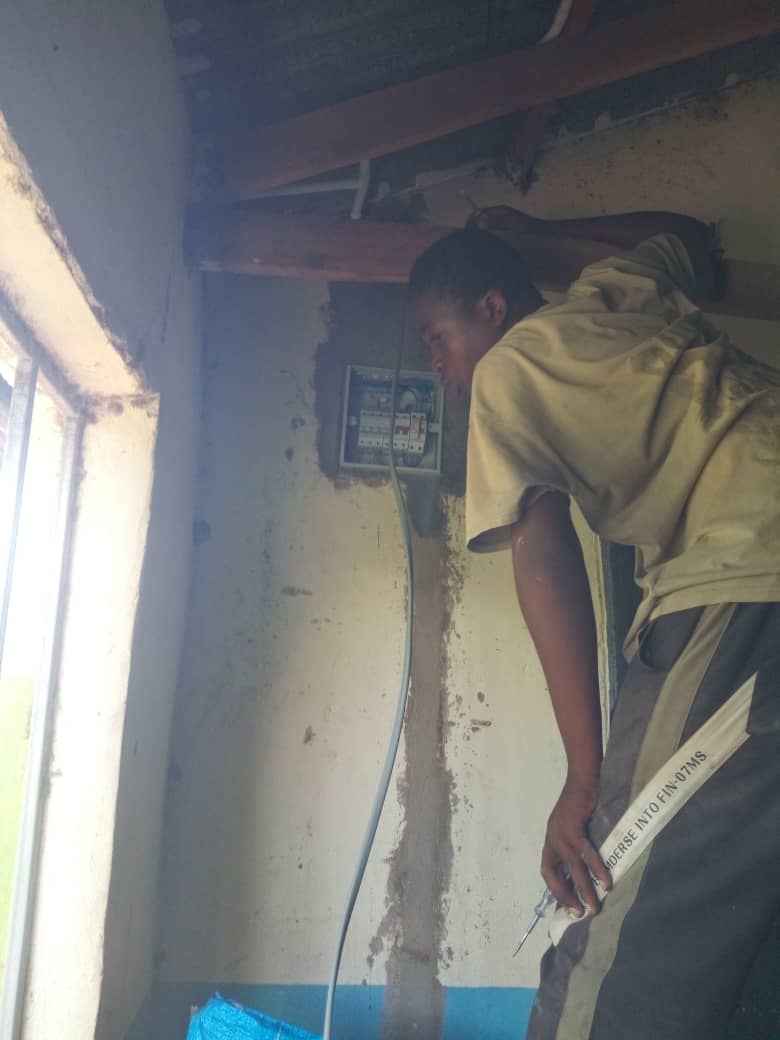

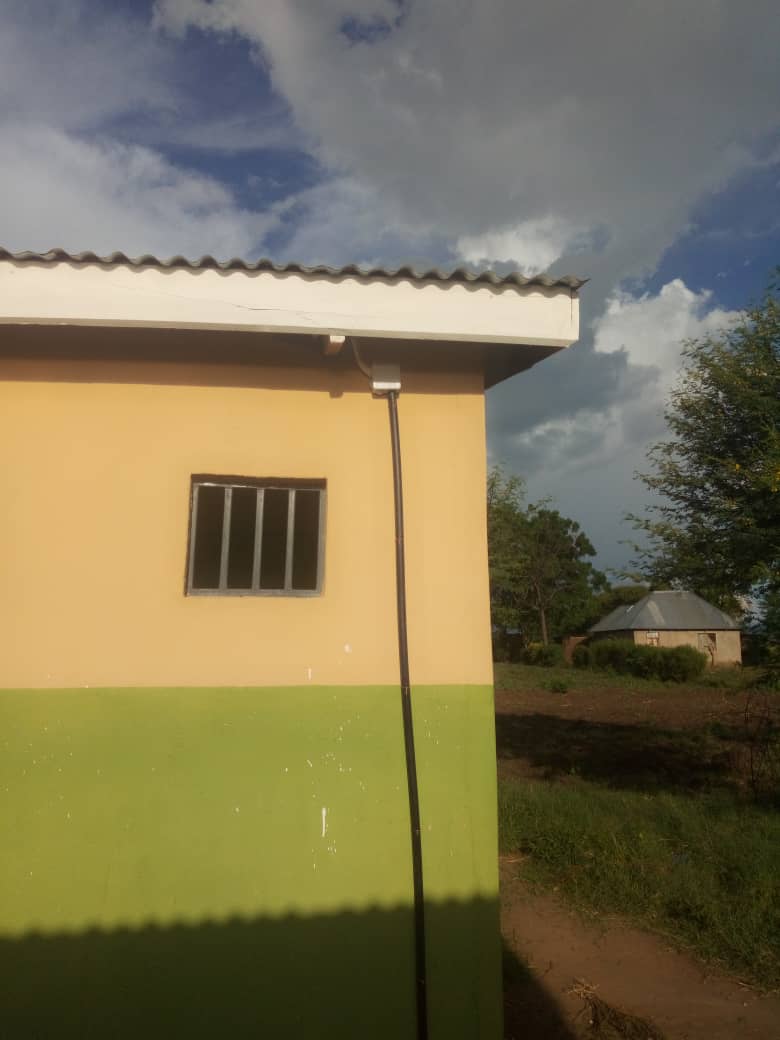

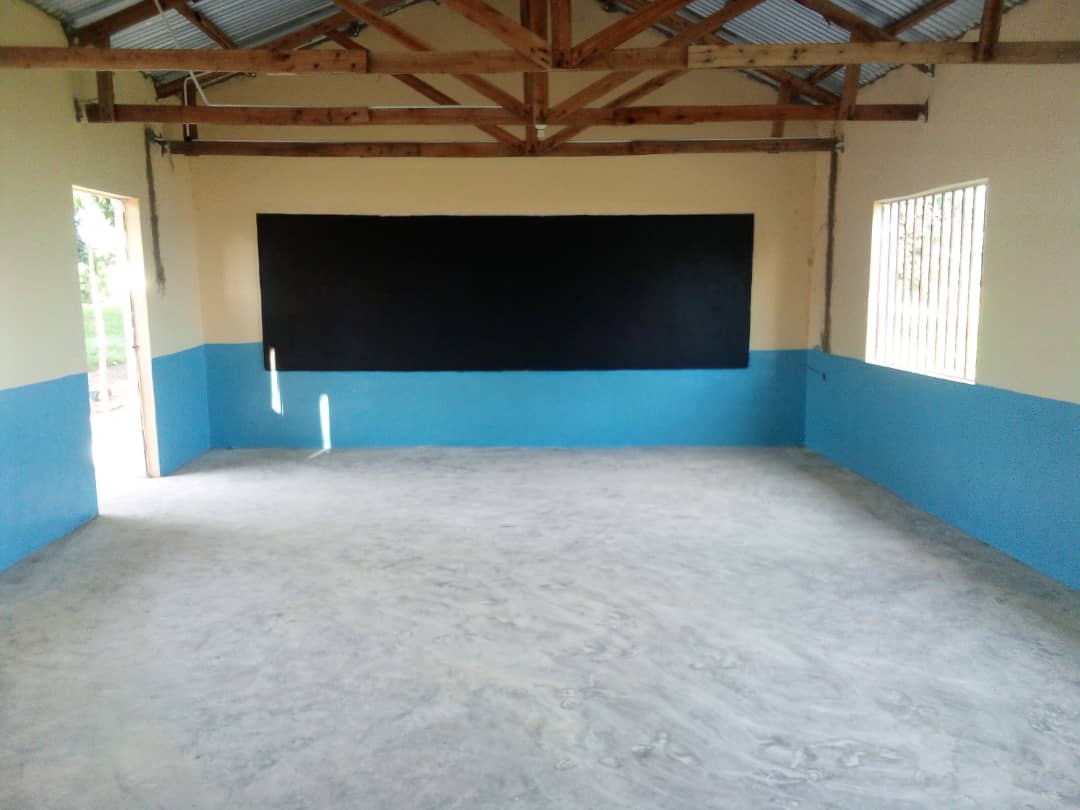

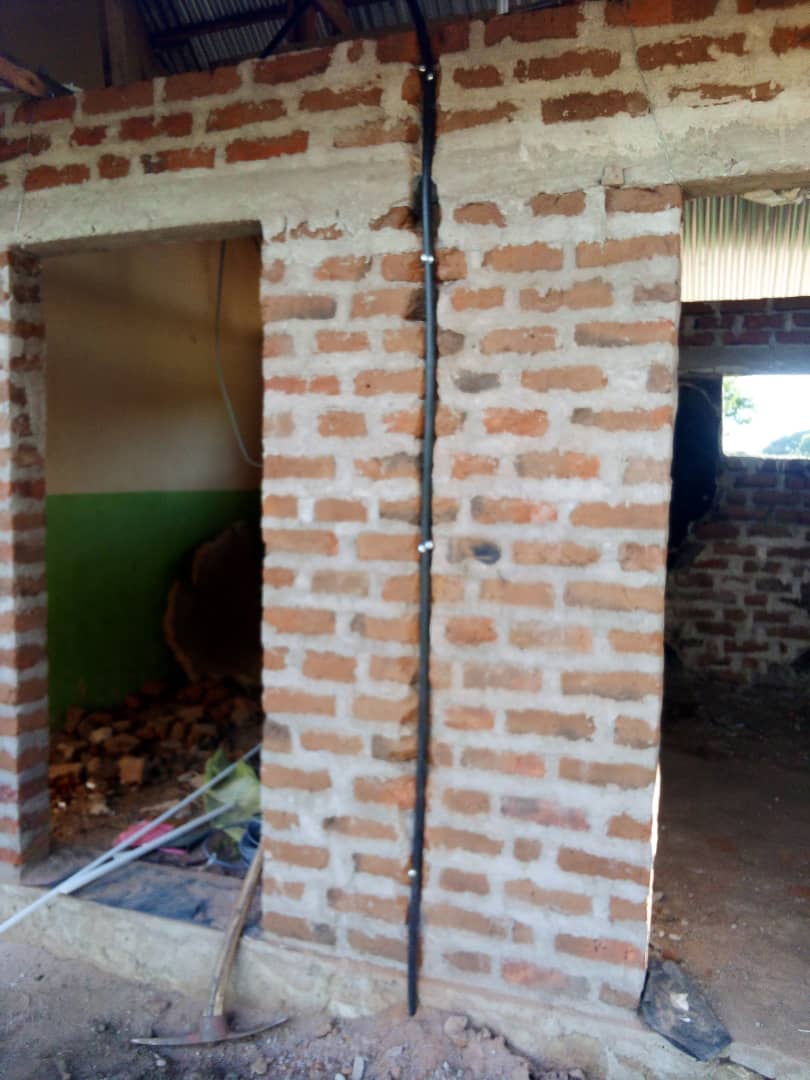

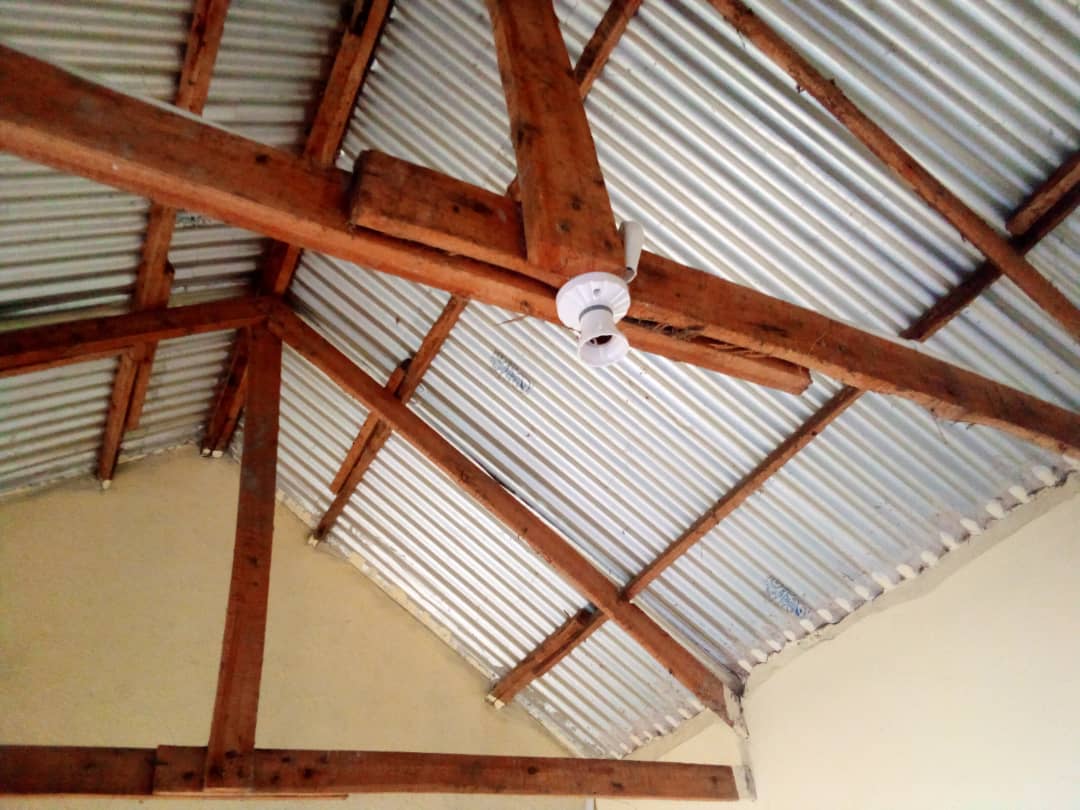

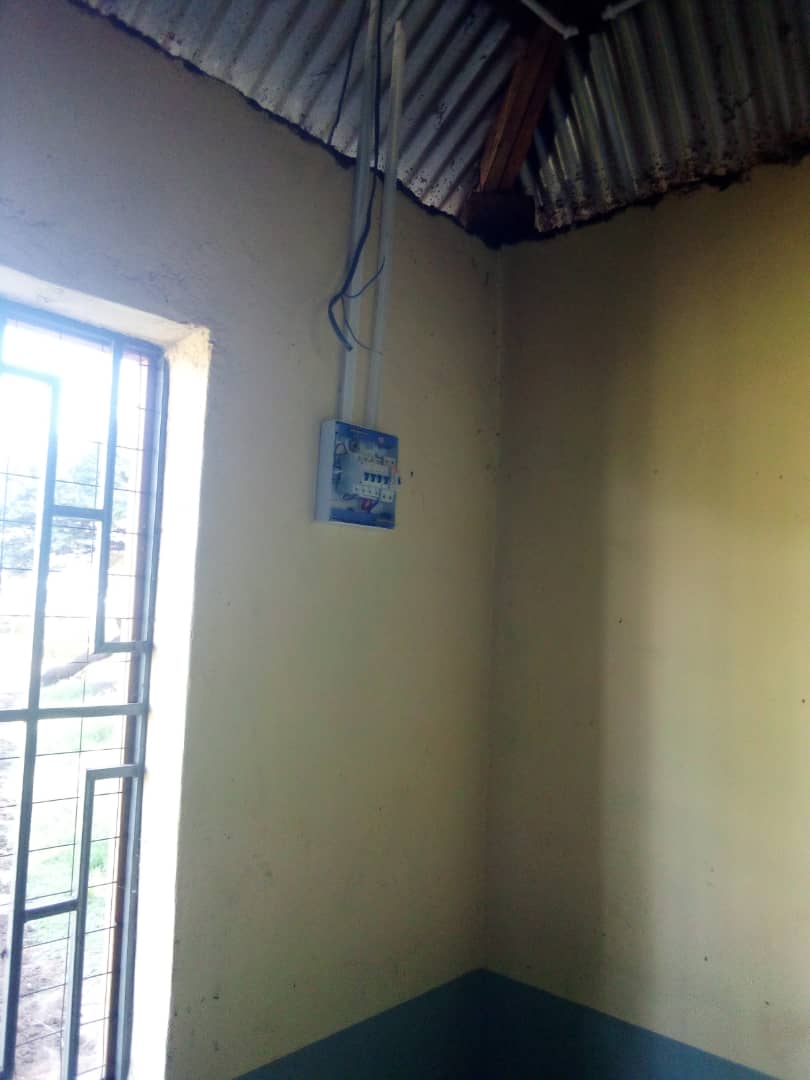

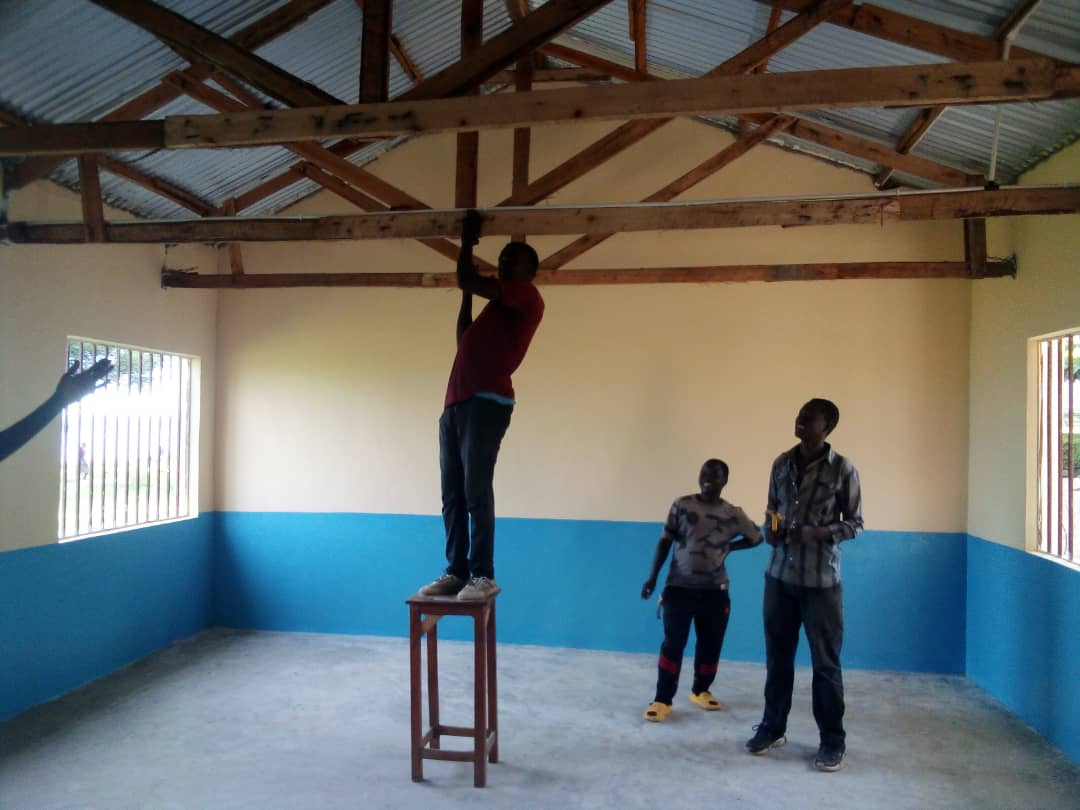

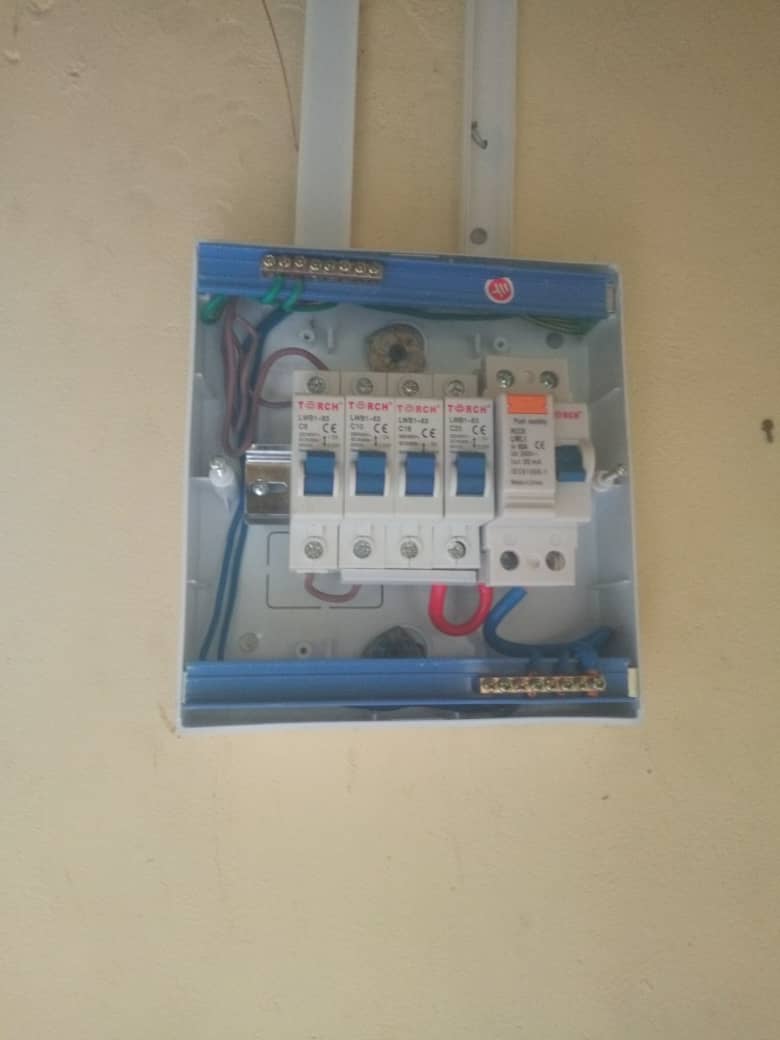

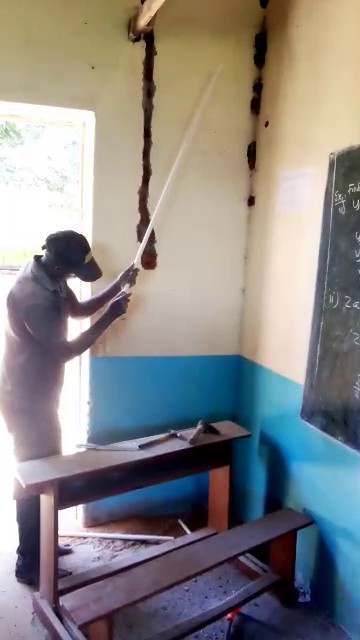

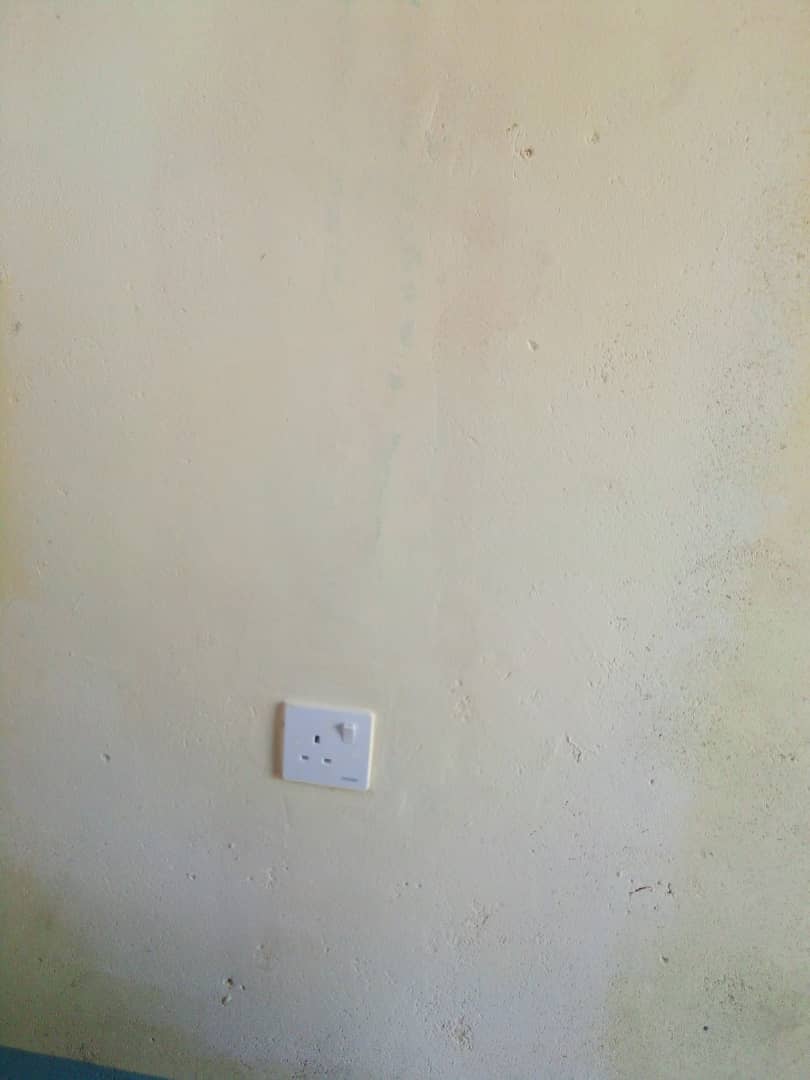

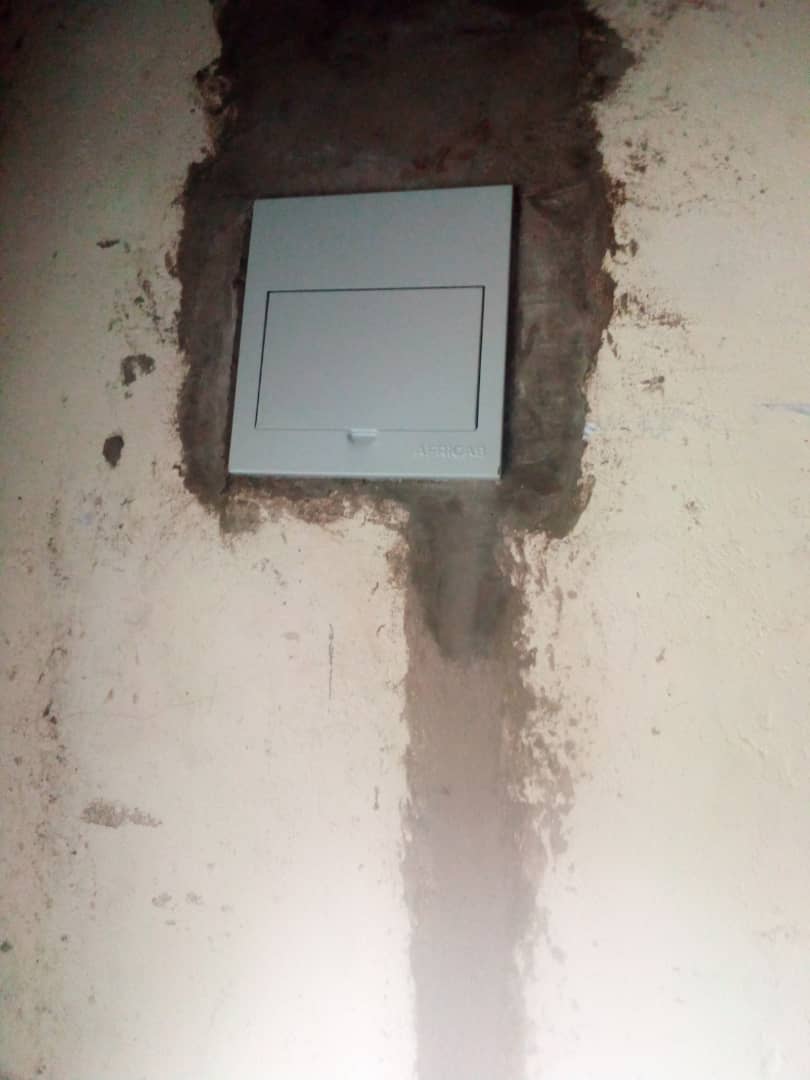

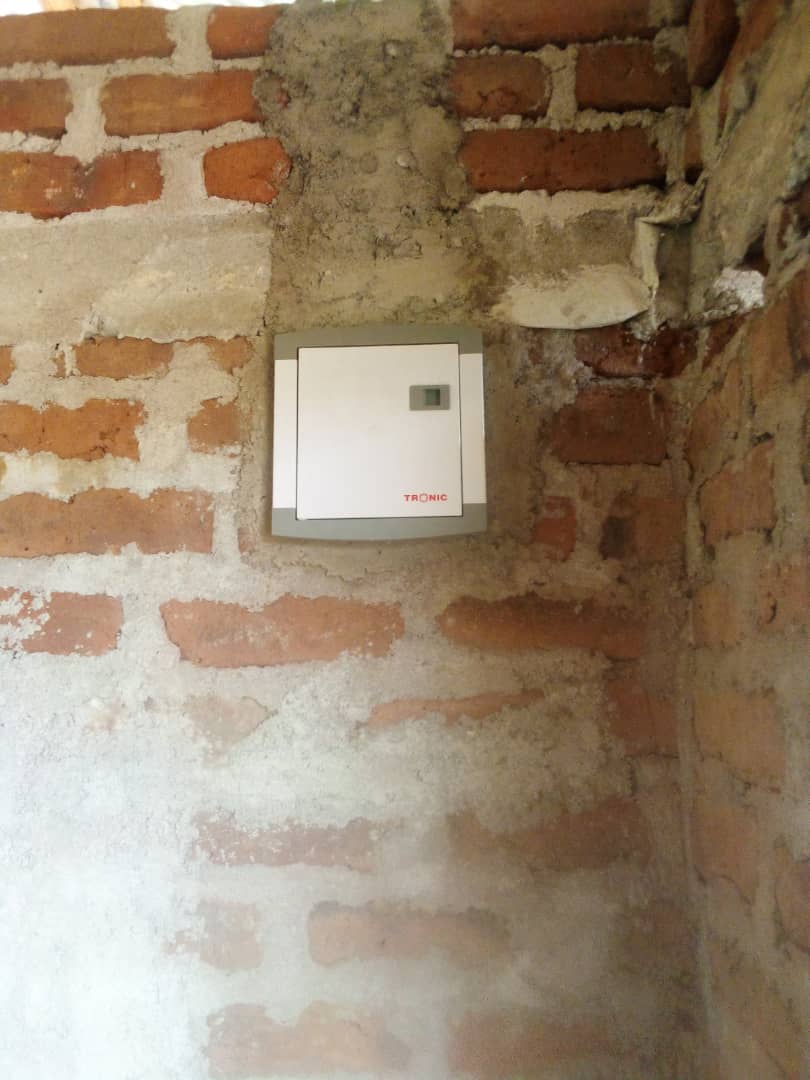

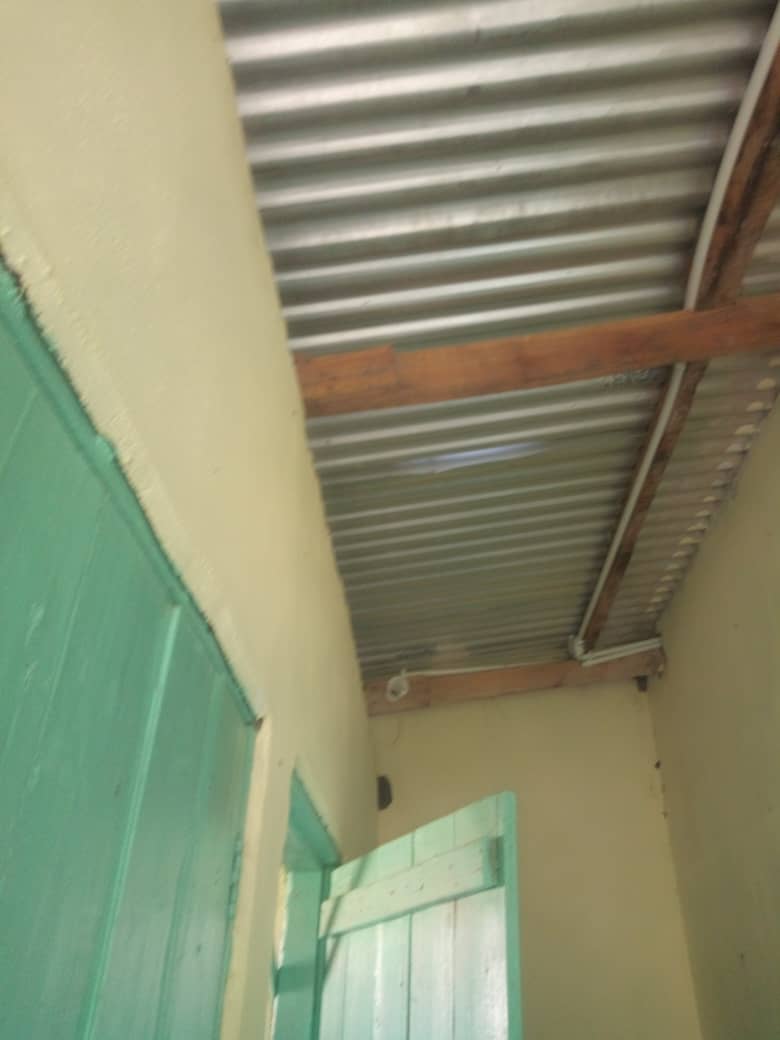

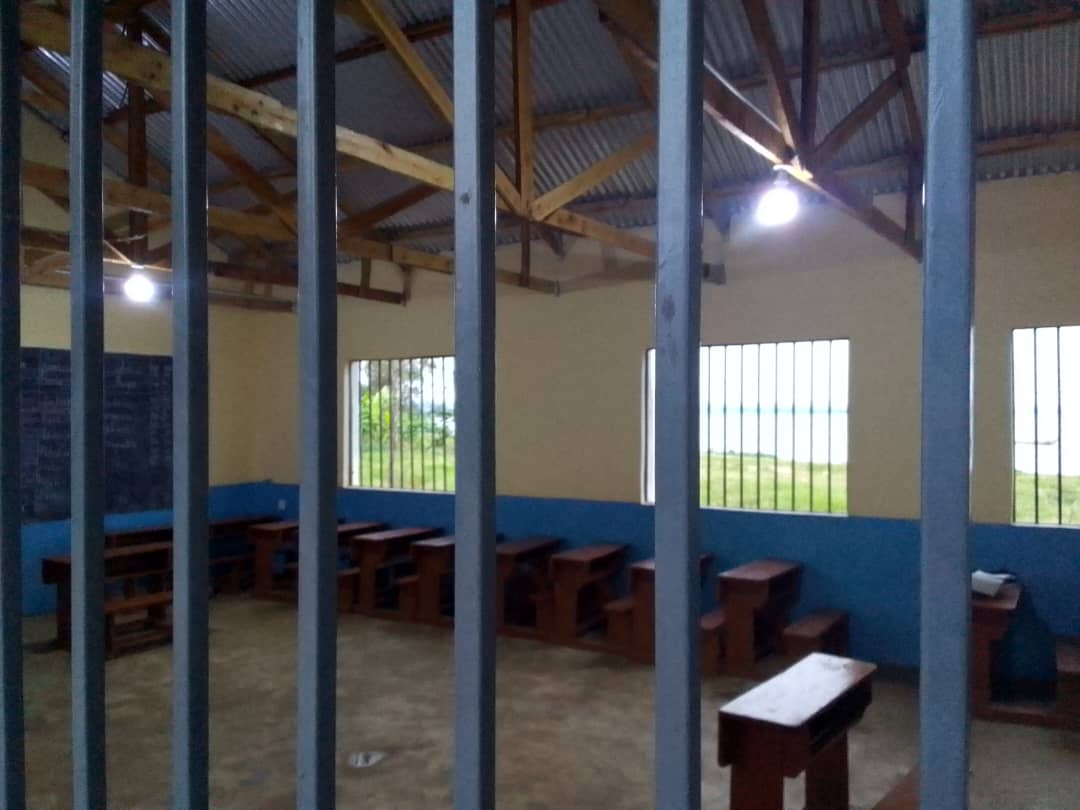

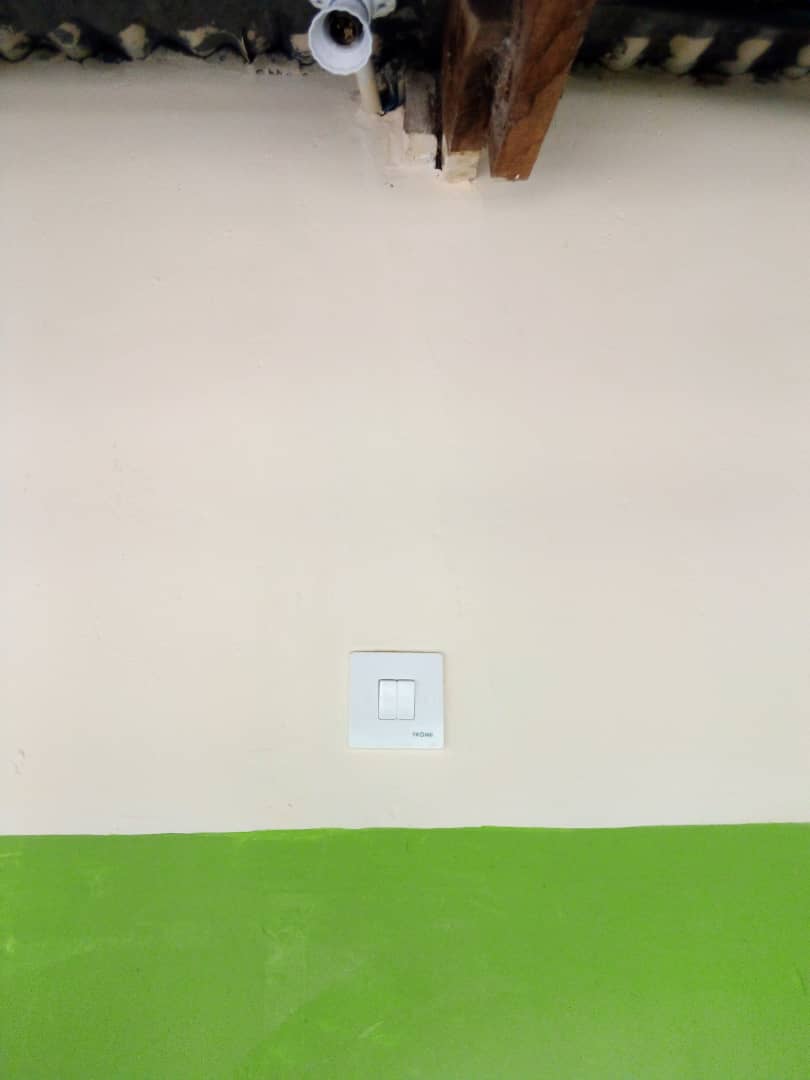

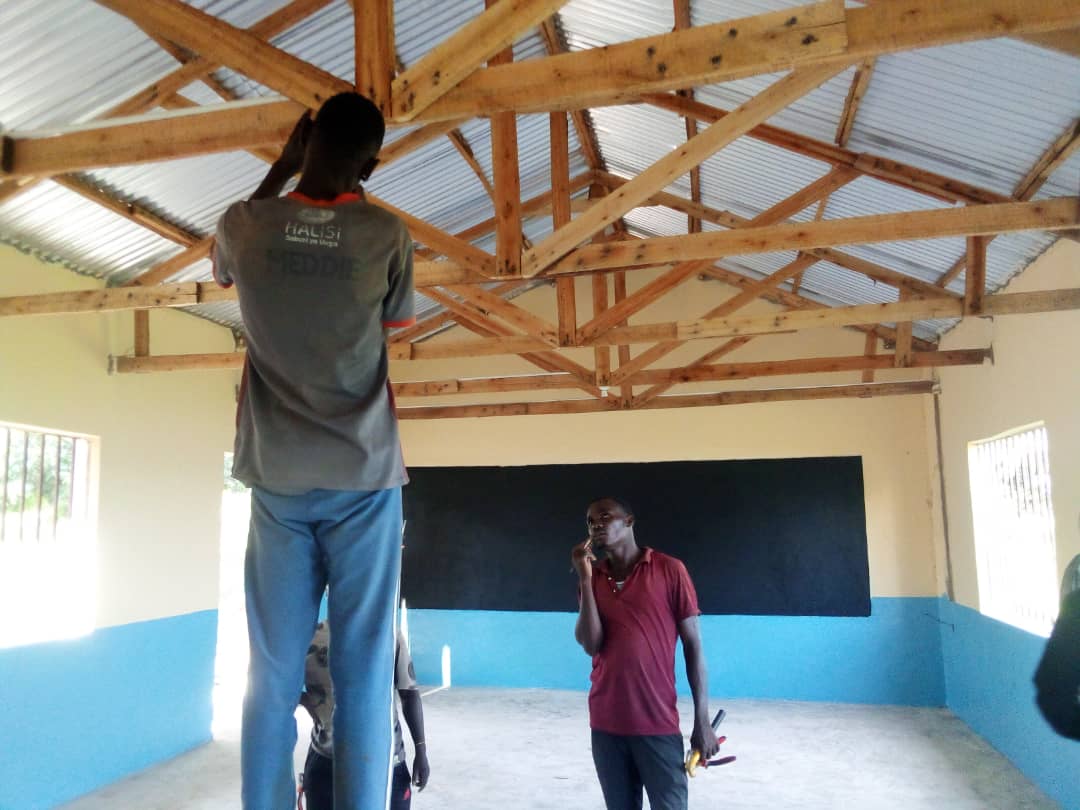

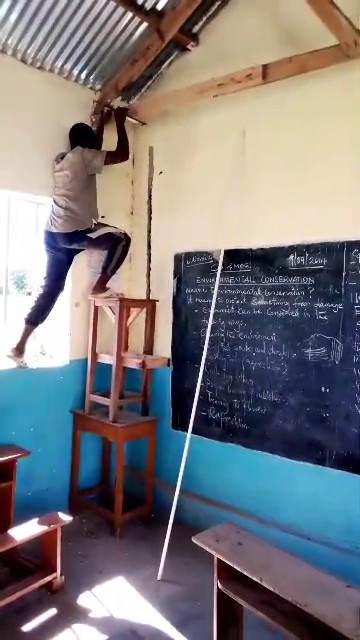

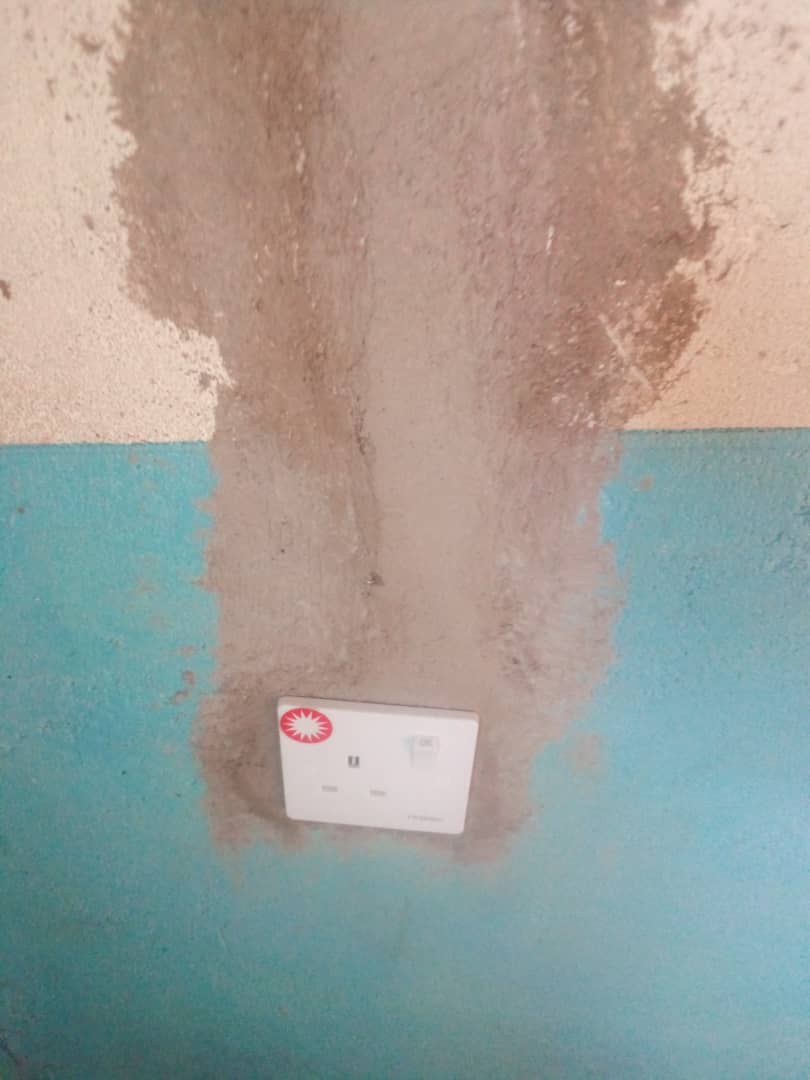

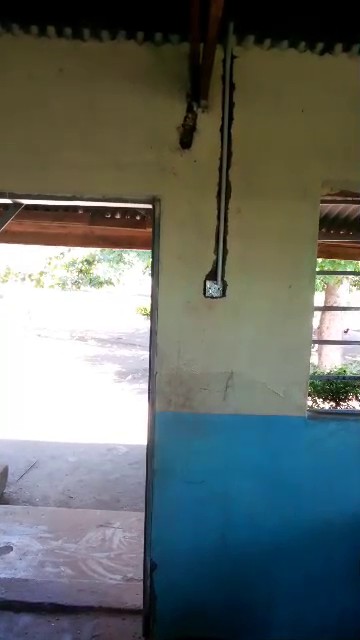

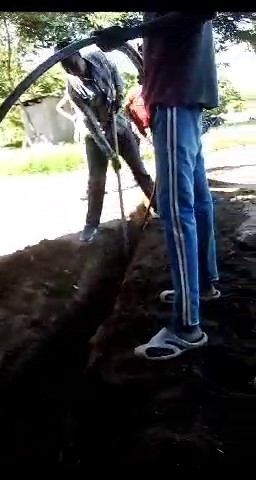

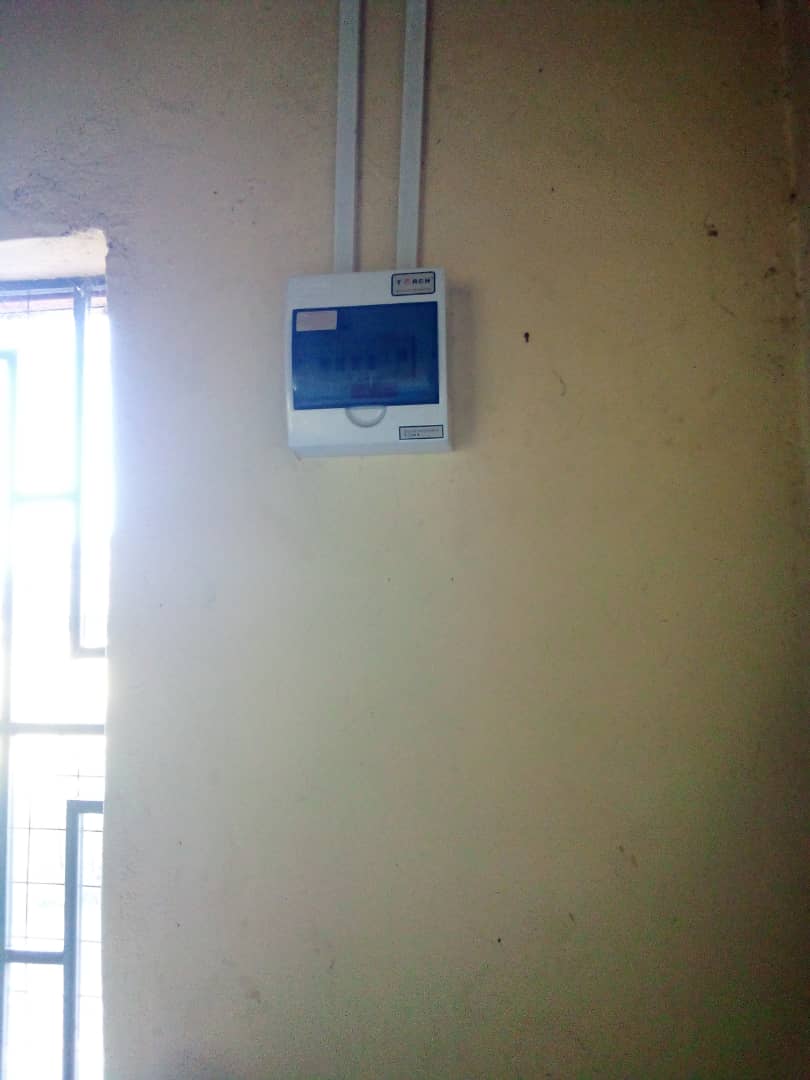

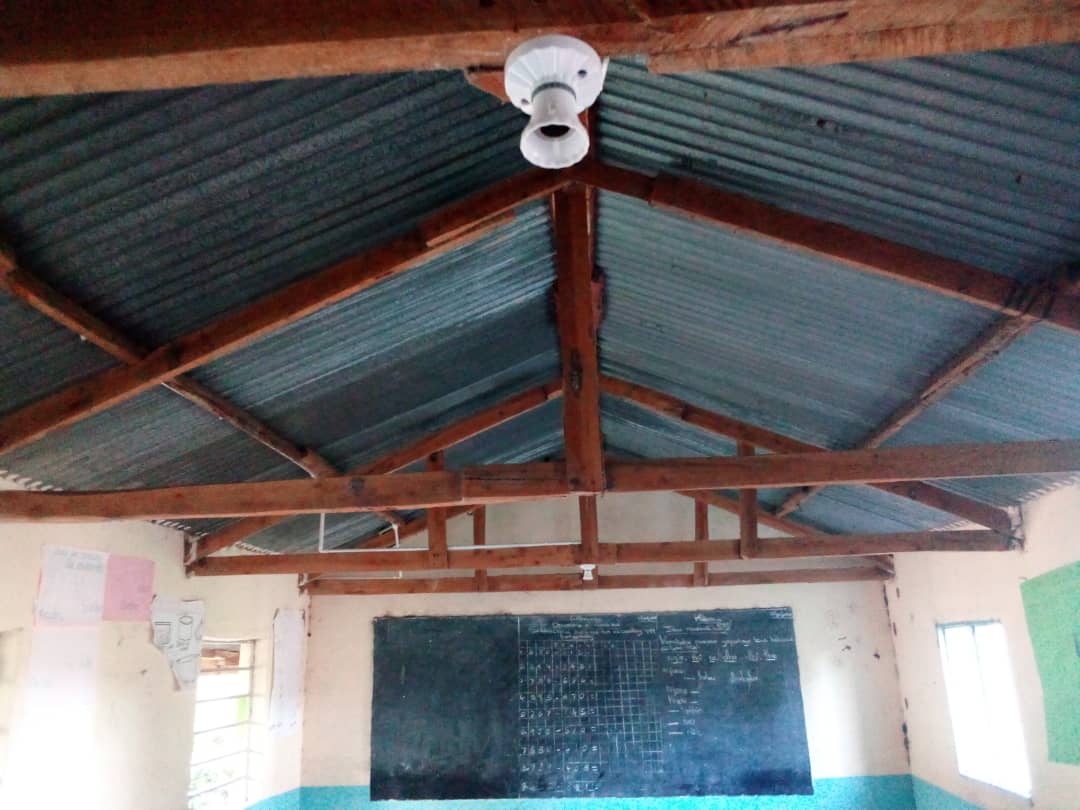

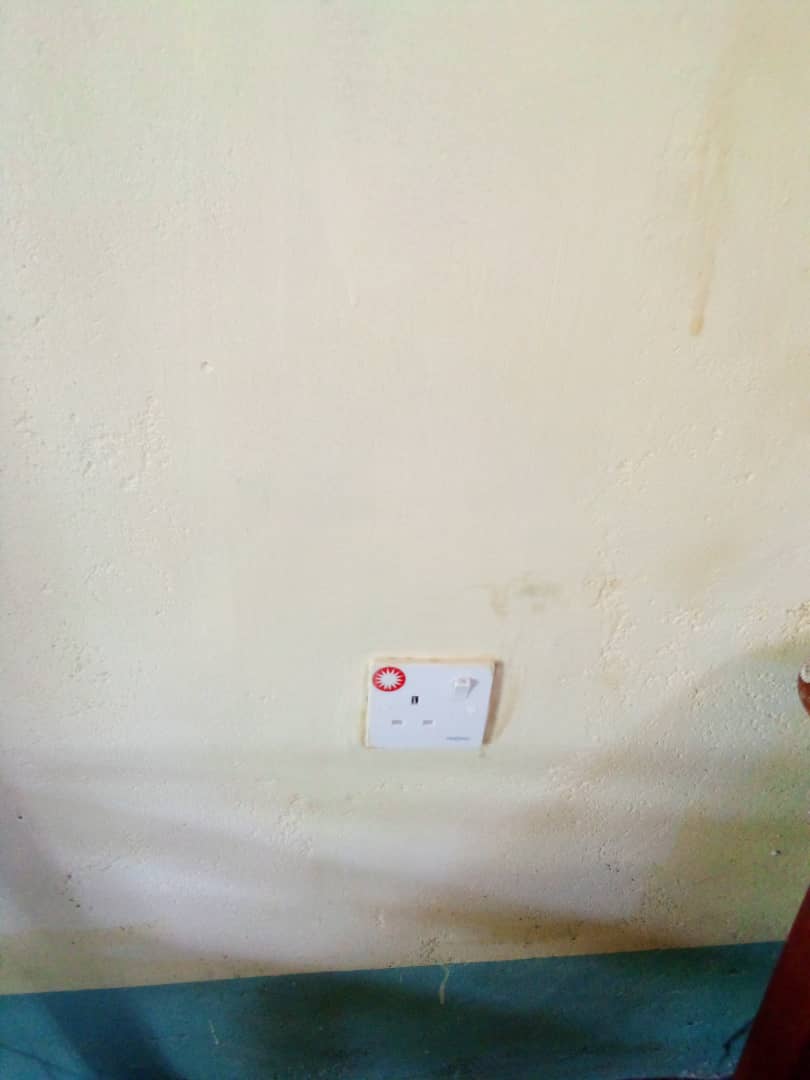

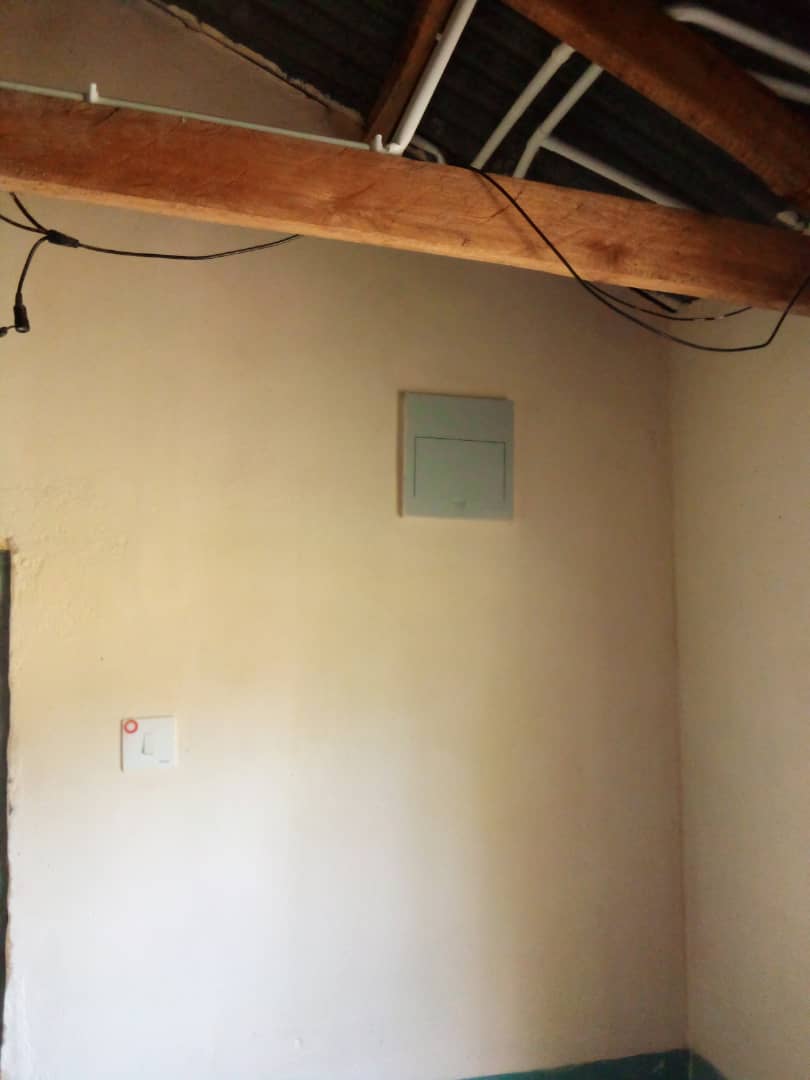

15-22 aprile 2024 Impianto elettrico - La realizzazione dell'impianto. |

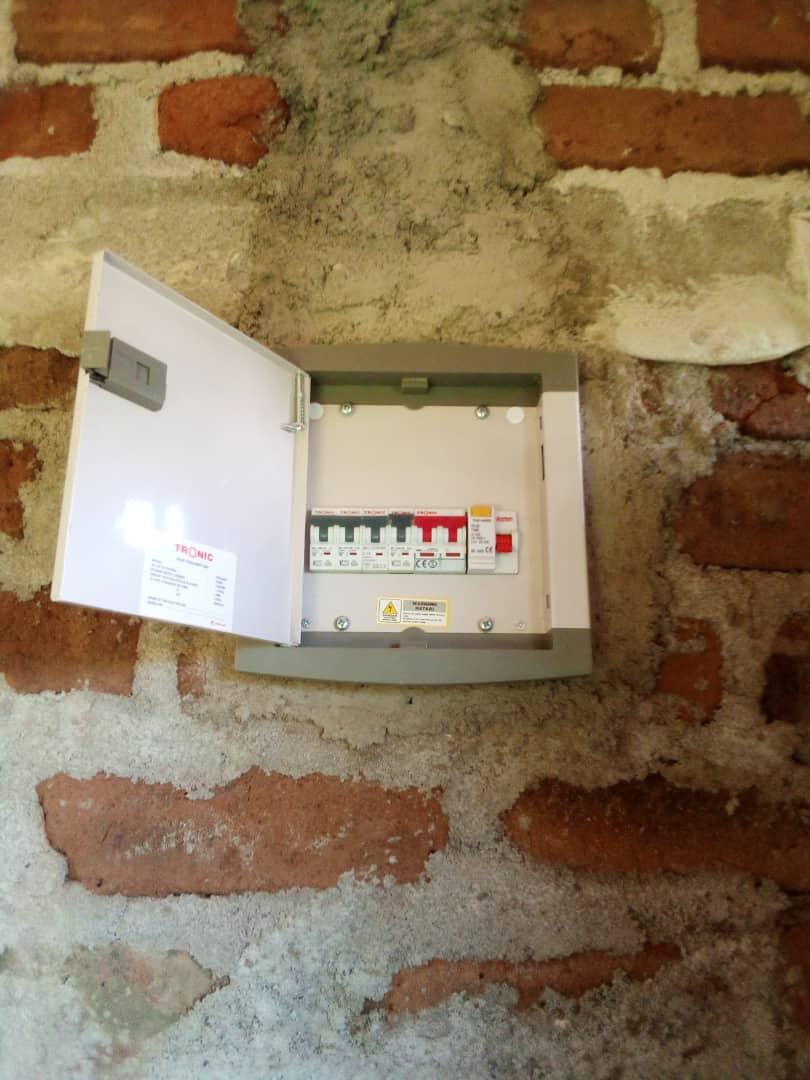

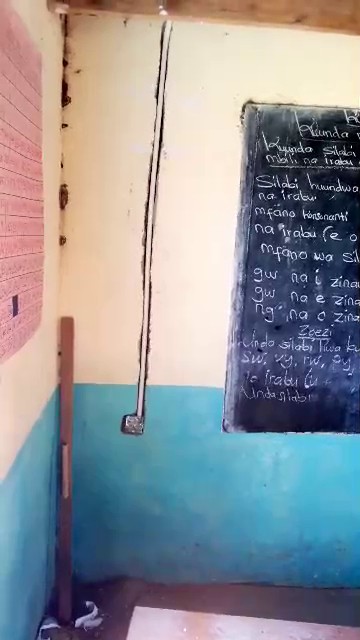

23 aprile 2024 Impianto elettrico - La realizzazione dell'impianto è terminata. Appena attivo l'allacciamento alla linea elettrica, si provvederà al collaudo ed alla definitiva messa a punto. Questa prima fase dell'intervento è stata finanziata in parte con i fondi del 5X1000. |
23 aprile 2024 Allacciamento alla linea elettrica - Avviate le pratiche con TANESCO, affinchè provveda all'allacciamento mediante realizzazione di una linea dedicata. |

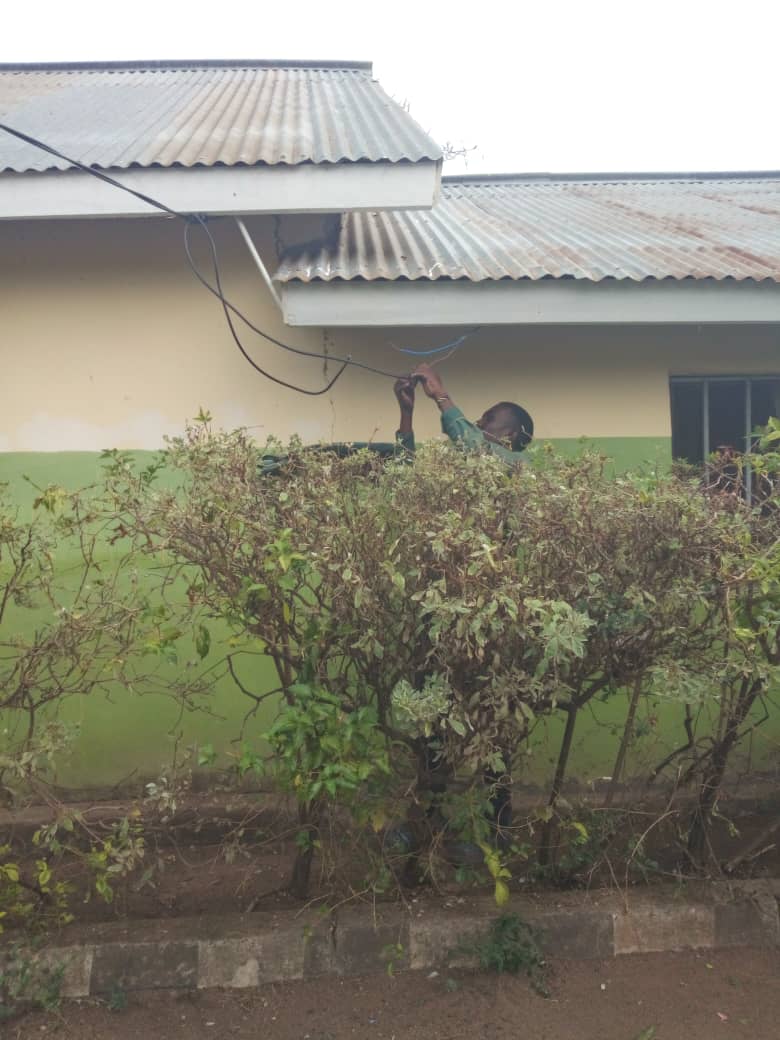

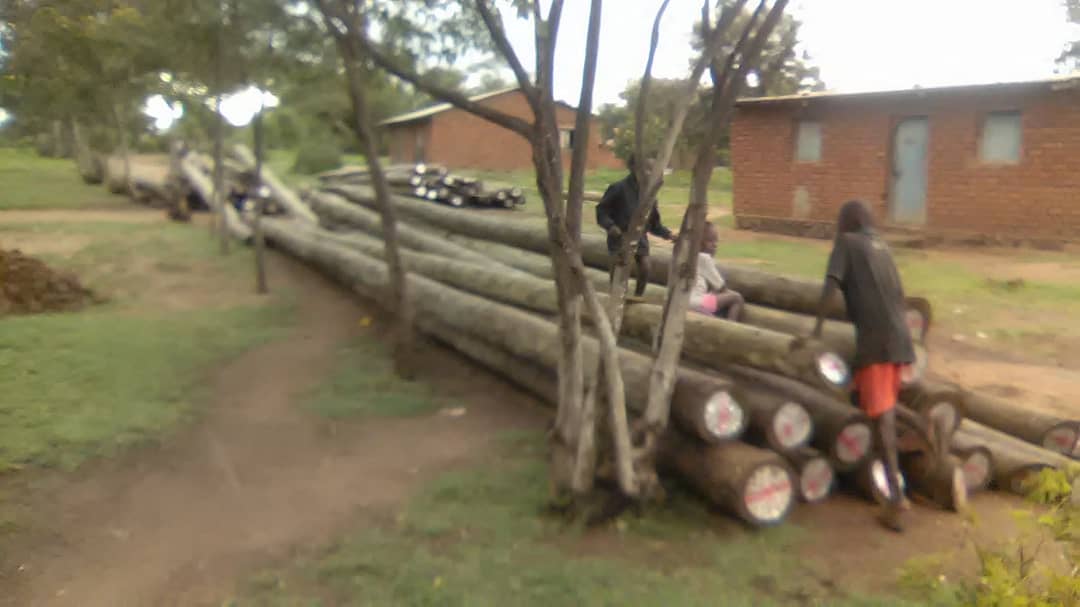

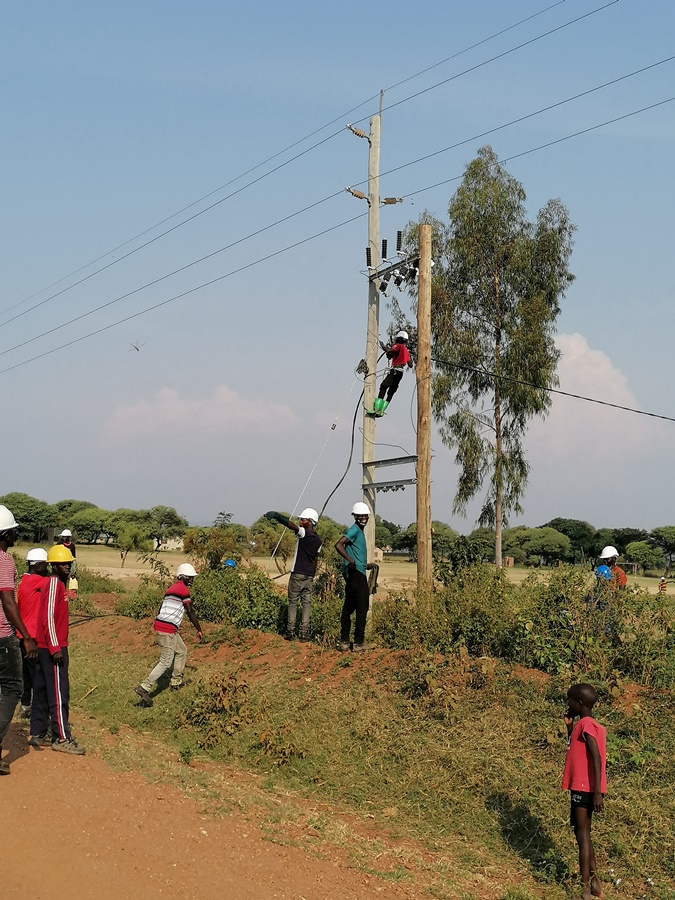

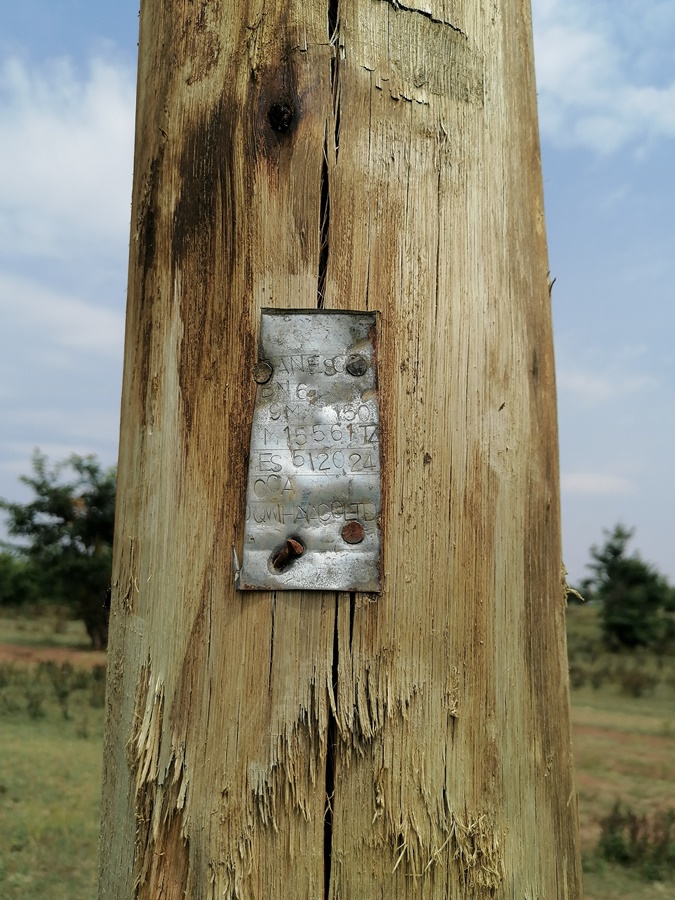

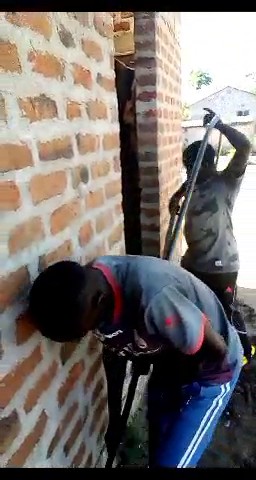

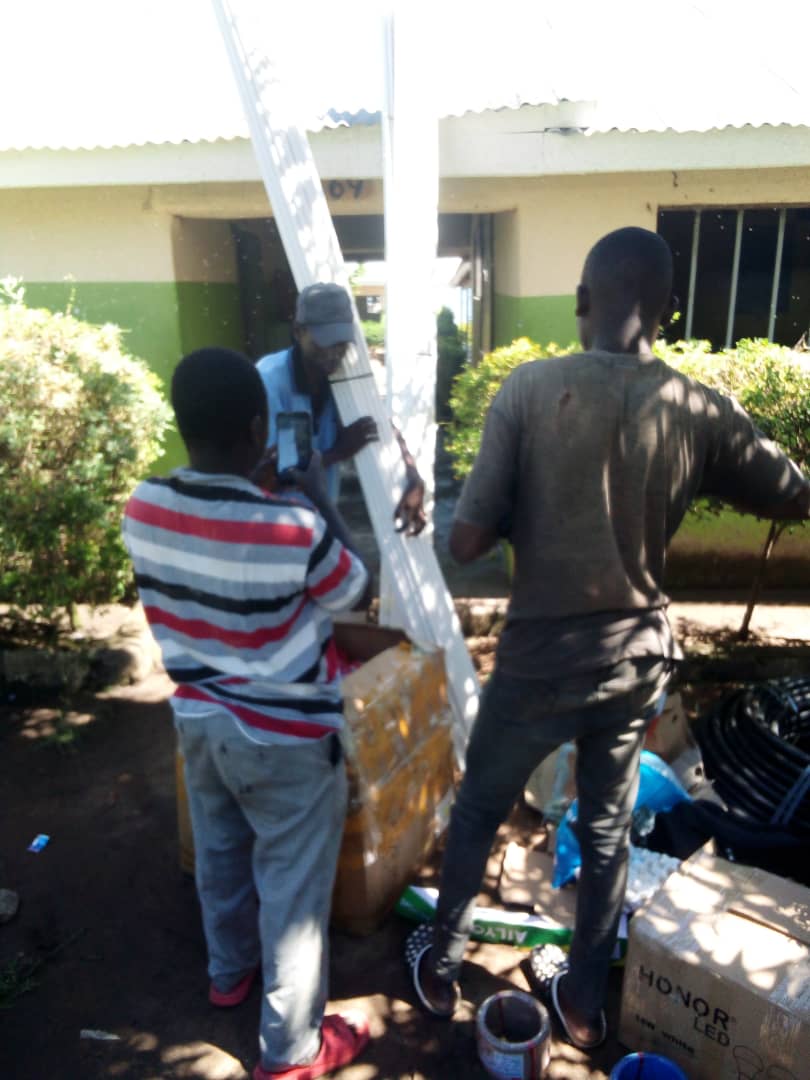

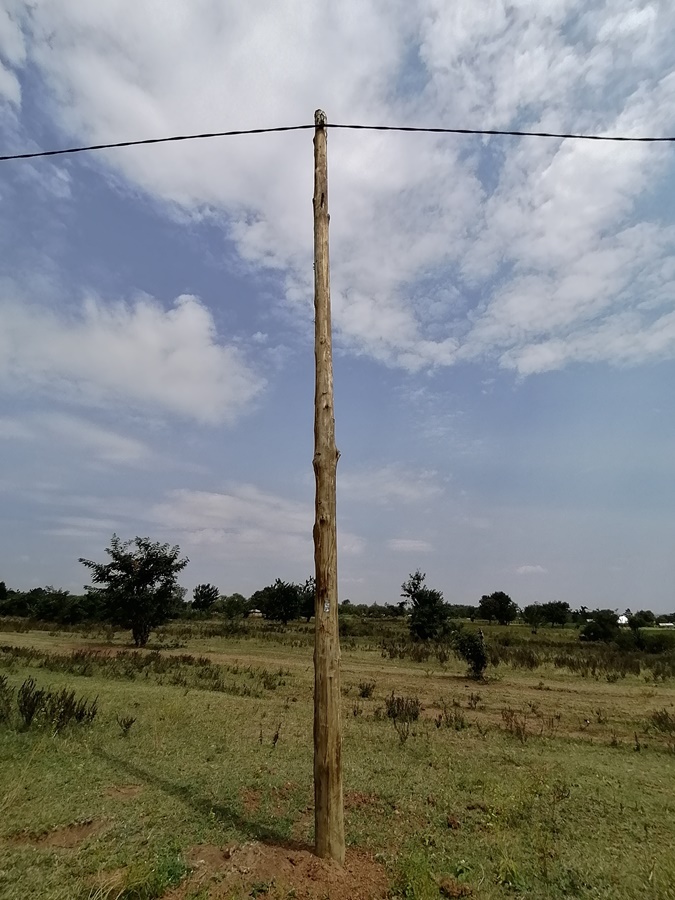

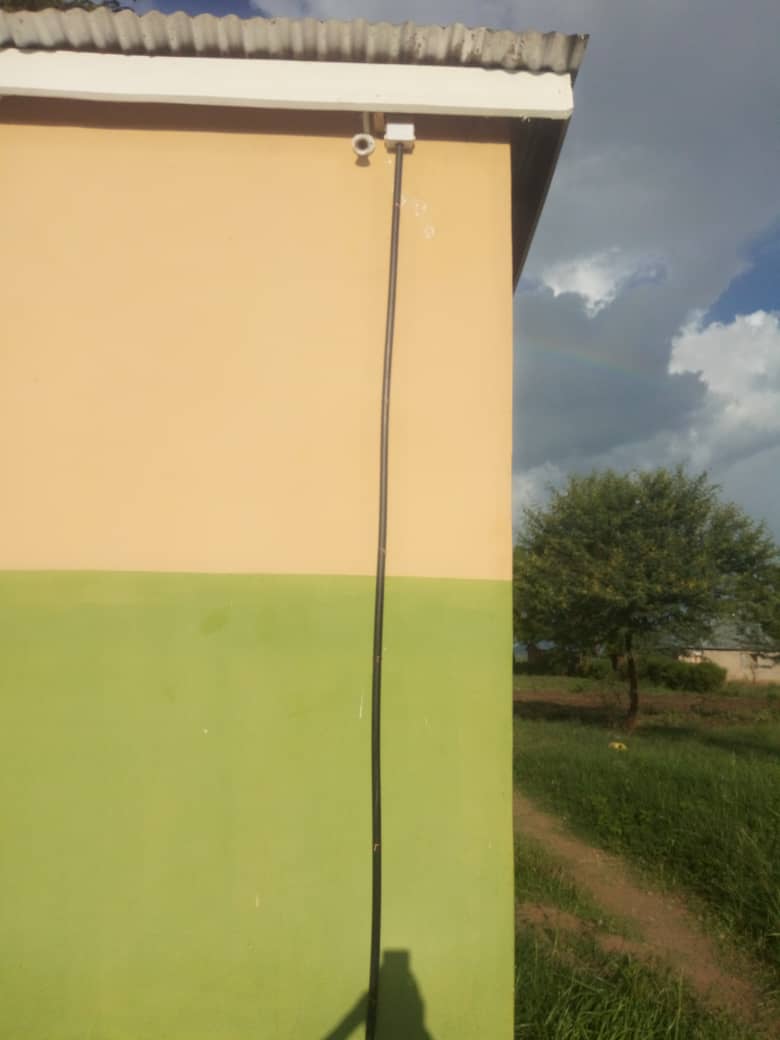

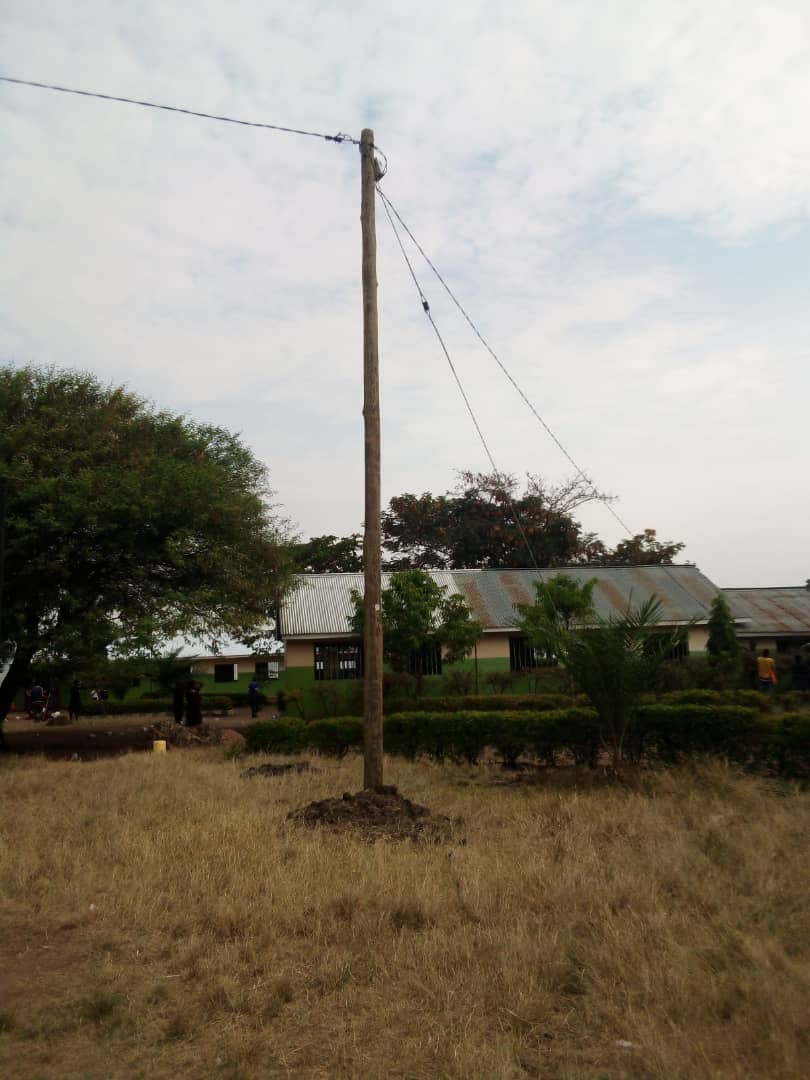

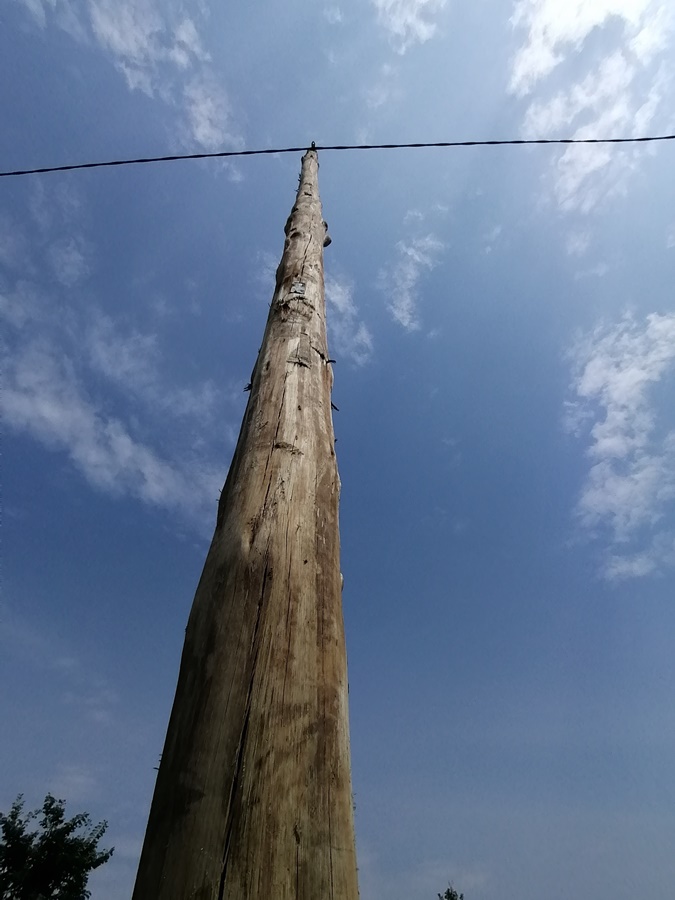

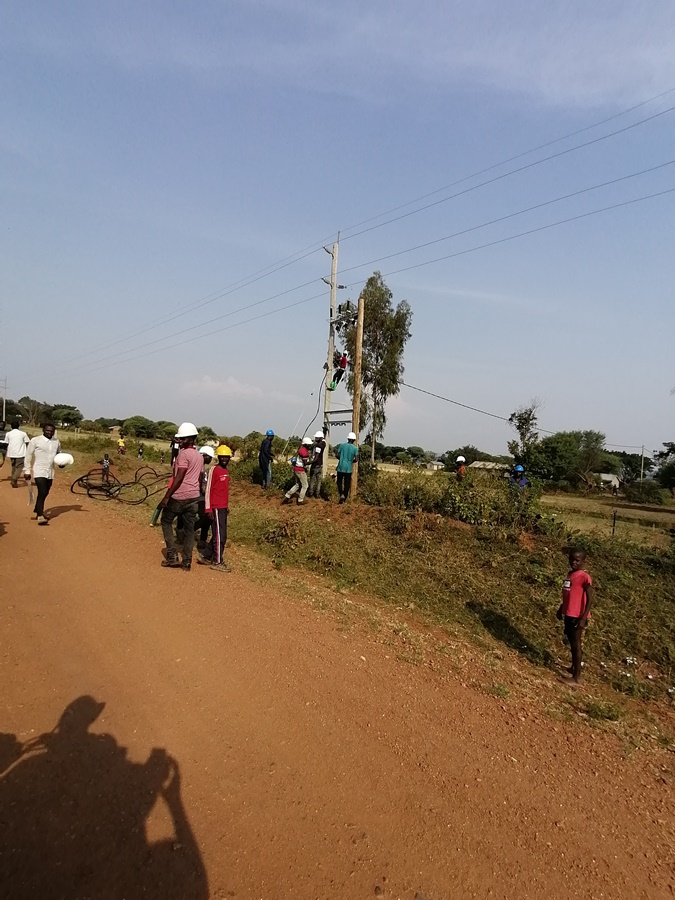

20-22 agosto 2024 Allacciamento alla linea elettrica - Posa dei pali e realizzazione dell'allacciamento. |

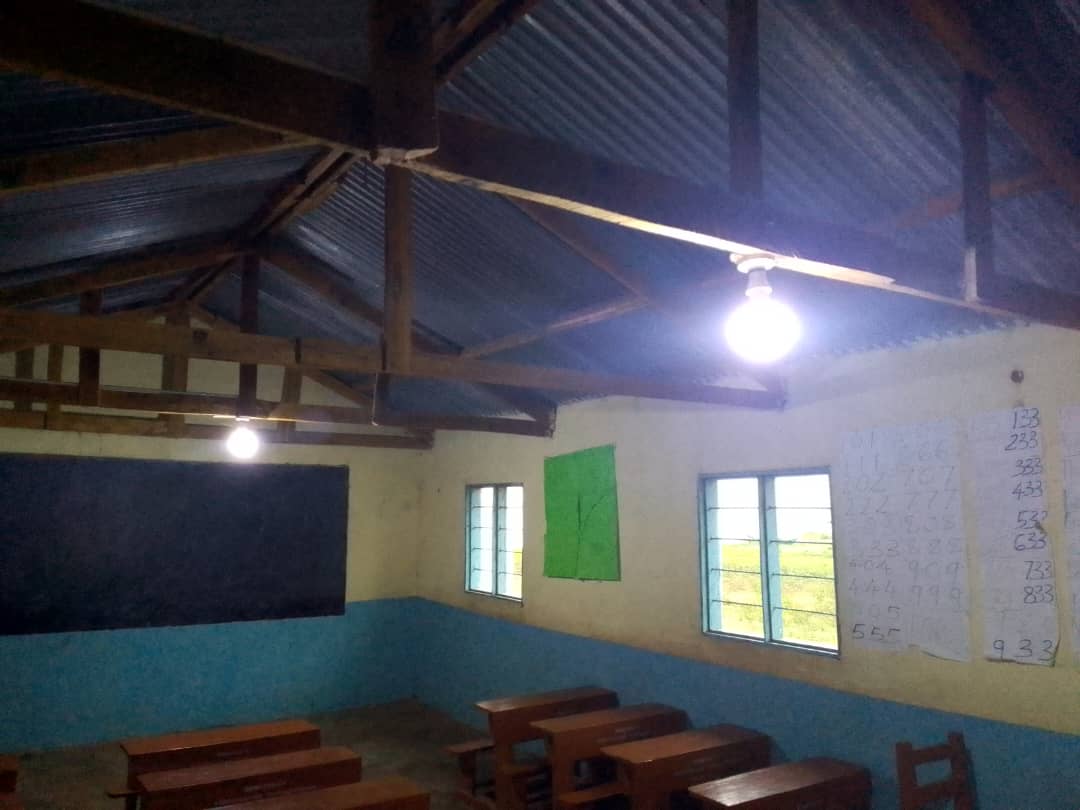

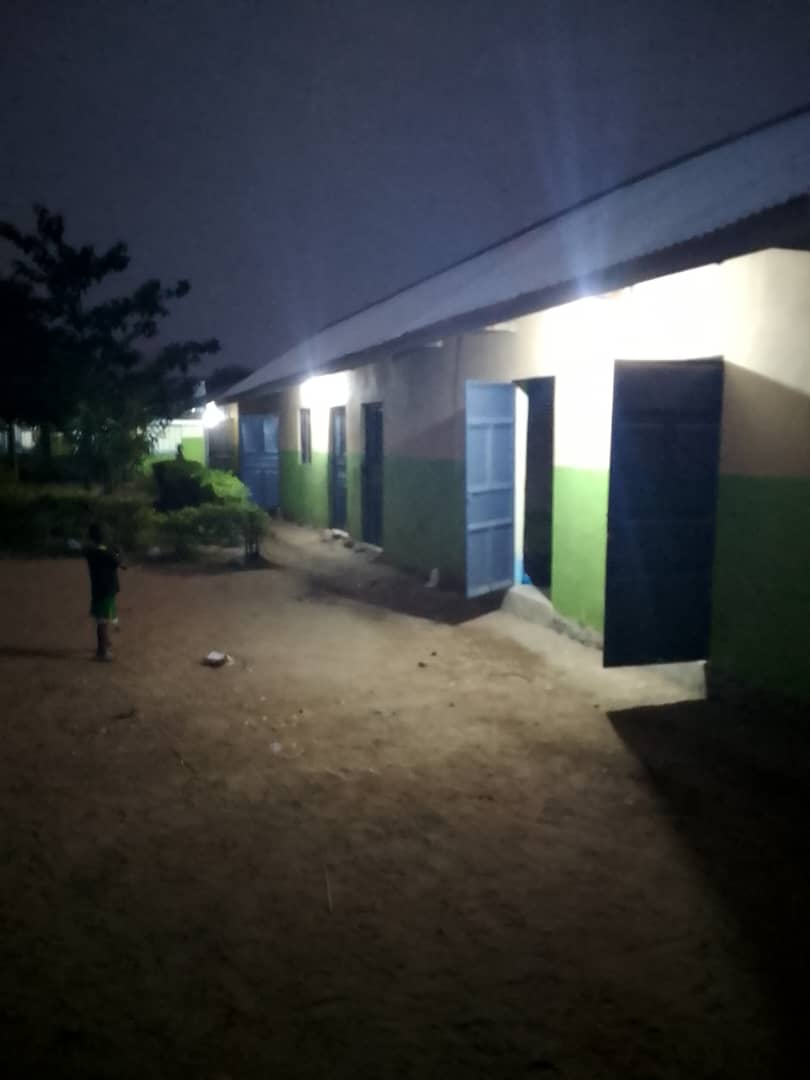

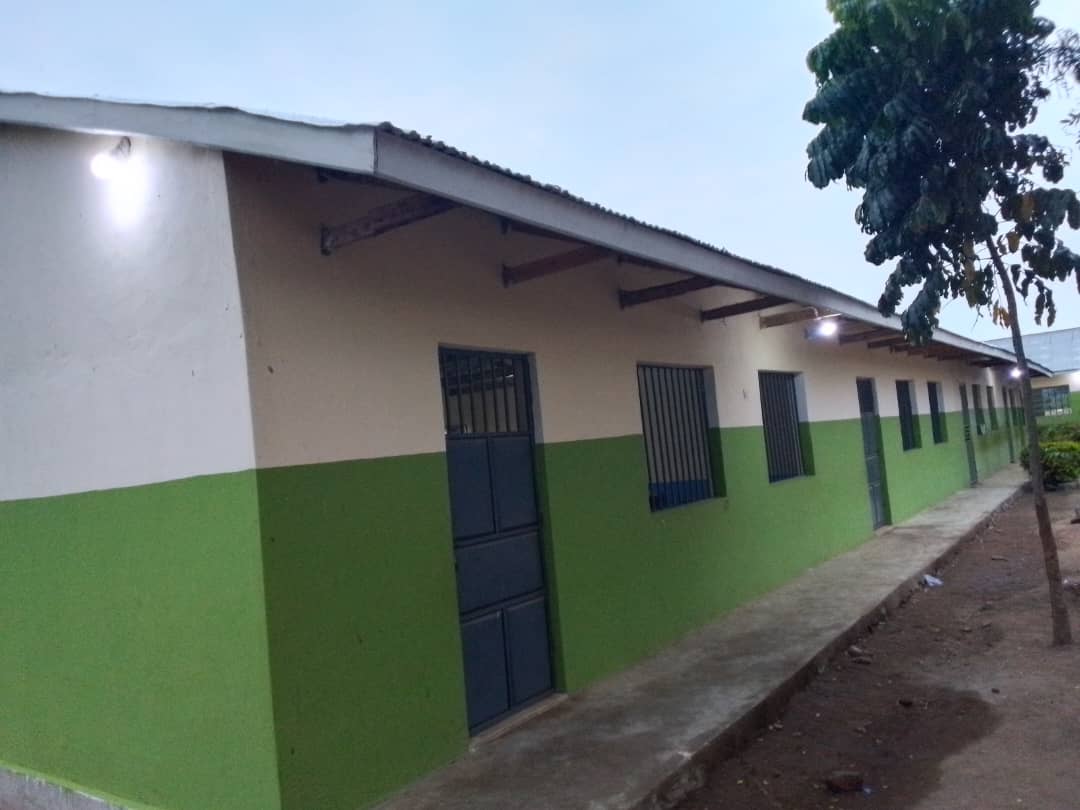

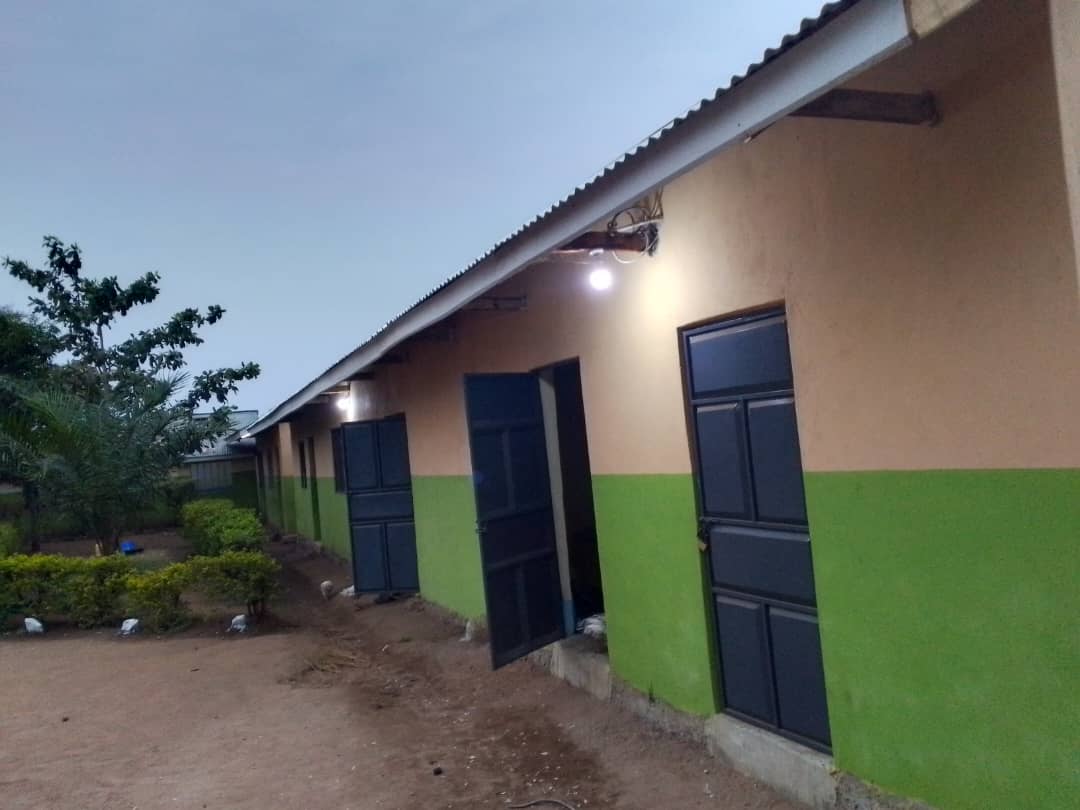

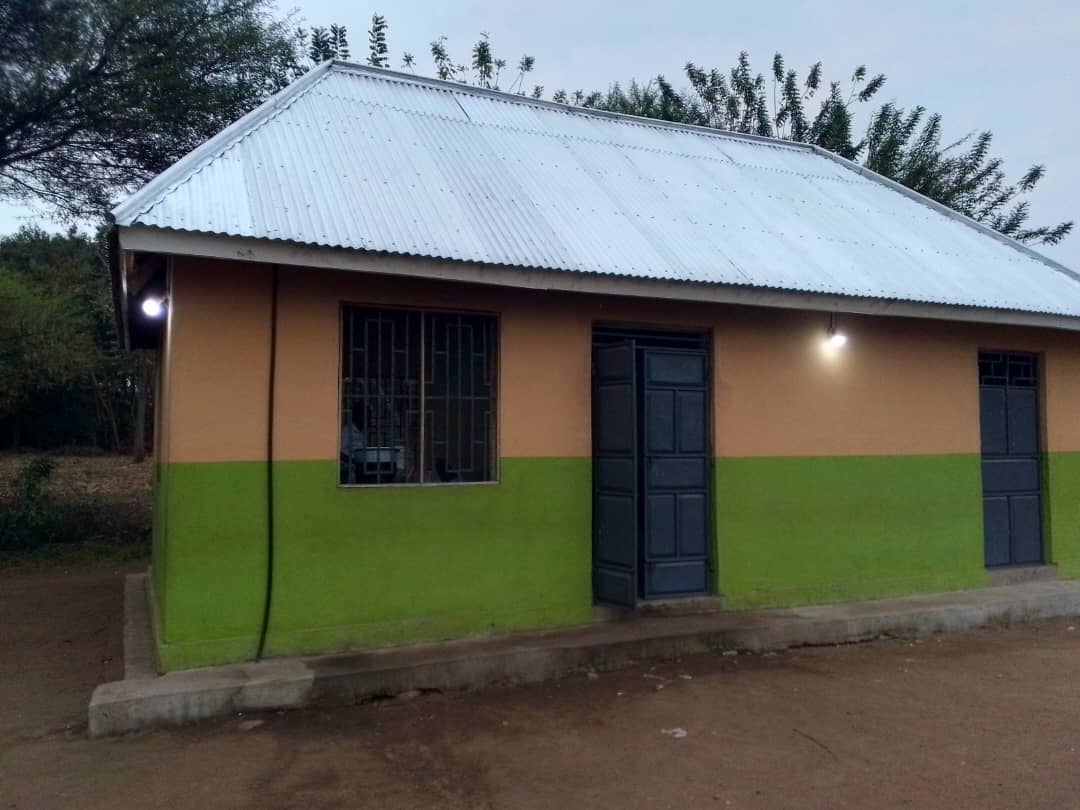

22 agosto 2024 Allacciamento alla linea elettrica - Collaudo dell'impanto elettrico. |
